Усть-Хантайская ГЭС
Усть-Хантайская ГЭС — энергетическое сердце Норильского горно-металлургического комбината и одна из самых северных в мире гидроэлектростанций, сооружена в условиях вечной мерзлоты.
Период работы2012-2021 гг.
ЗаказчикПАО «ГМК «Норильский Никель»
Снежногорск
О проекте
Усть-Хантайская ГЭС в Красноярском крае — одна из самых северных гидроэлектростанций в мире. Она была возведена в 60-х годах прошлого века и с тех пор остается ключевым источником энергии для Норильского промышленного района. Завод «ТЯЖМАШ» не только оснастил этот уникальный объект на первоначальном этапе строительства, но и взялся за уникальную модернизацию его мощностей спустя почти шестьдесят лет.
Что сделано
В рамках проекта по модернизации и увеличению мощности Усть-Хантайской ГЭС предприятие с 2012 по 2021 годы выполнило следующие работы:
Особенности гидротурбин, разработанных для Усть-Хантайской ГЭС:
- к преимуществам новых гидротурбин с радиально-осевым рабочим колесом относится повышенная надежность;
- при любых комбинациях напора и уровнях нижнего бьефа ГЭС для гидротурбин отсутствуют критические ограничения по напору воды;
- эксплуатационно-ремонтные затраты на новое оборудование значительно ниже, а его экологическая безопасность выше.
Цифры и факты
ДО 95,1%
вырос максимальный КПД гидротурбин после реконструкции40 ЛЕТ
— назначенный срок эксплуатации новых пусковых комплексов Усть-Хантайской ГЭС47 М
на такой глубине вырублено в скале здание ГЭСЭтапы проекта
1
ЗАКЛЮЧЕНИЕ КОНТРАКТА
В ноябре 2012 года АО «ТЯЖМАШ» заключило договор с ПАО «ГМК «Норильский никель» на проектирование, модельные испытания, изготовление и поставку гидротурбинного, вспомогательного и гидрогенераторного оборудования для Усть-Хантайской ГЭС.
2
ПРОЕКТИРОВАНИЕ
В начале 2013 года заводчане приступили к проектированию оборудования. Были проработаны более десяти вариантов рабочего колеса, а отобранные в итоге модификации тестировались в ходе модельных испытаний. Только после шести «примерок» различных видов лопастей к лопаткам направляющего аппарата нашлось оптимальное сочетание. В результате было обеспечено повышение мощности каждого модернизированного гидроагрегата с 63 до 73 МВт при неизменном напоре водяного столба (50 м), а проектная мощность всей станции увеличена до 502 МВт с максимальной годовой выработкой на уровне 2,4 млрд кВт/ч.
3
ПРОИЗВОДСТВО

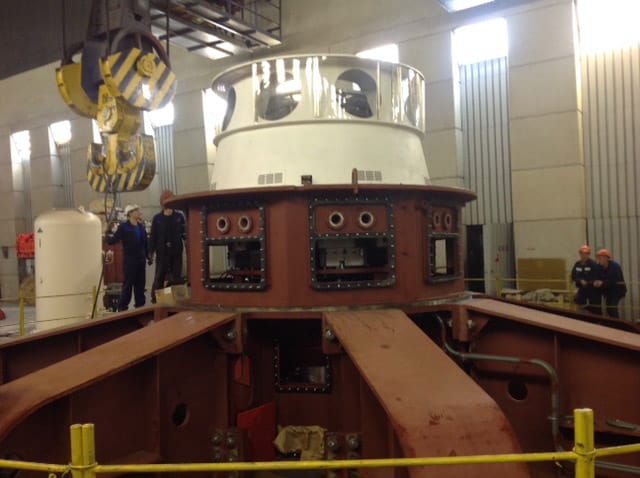

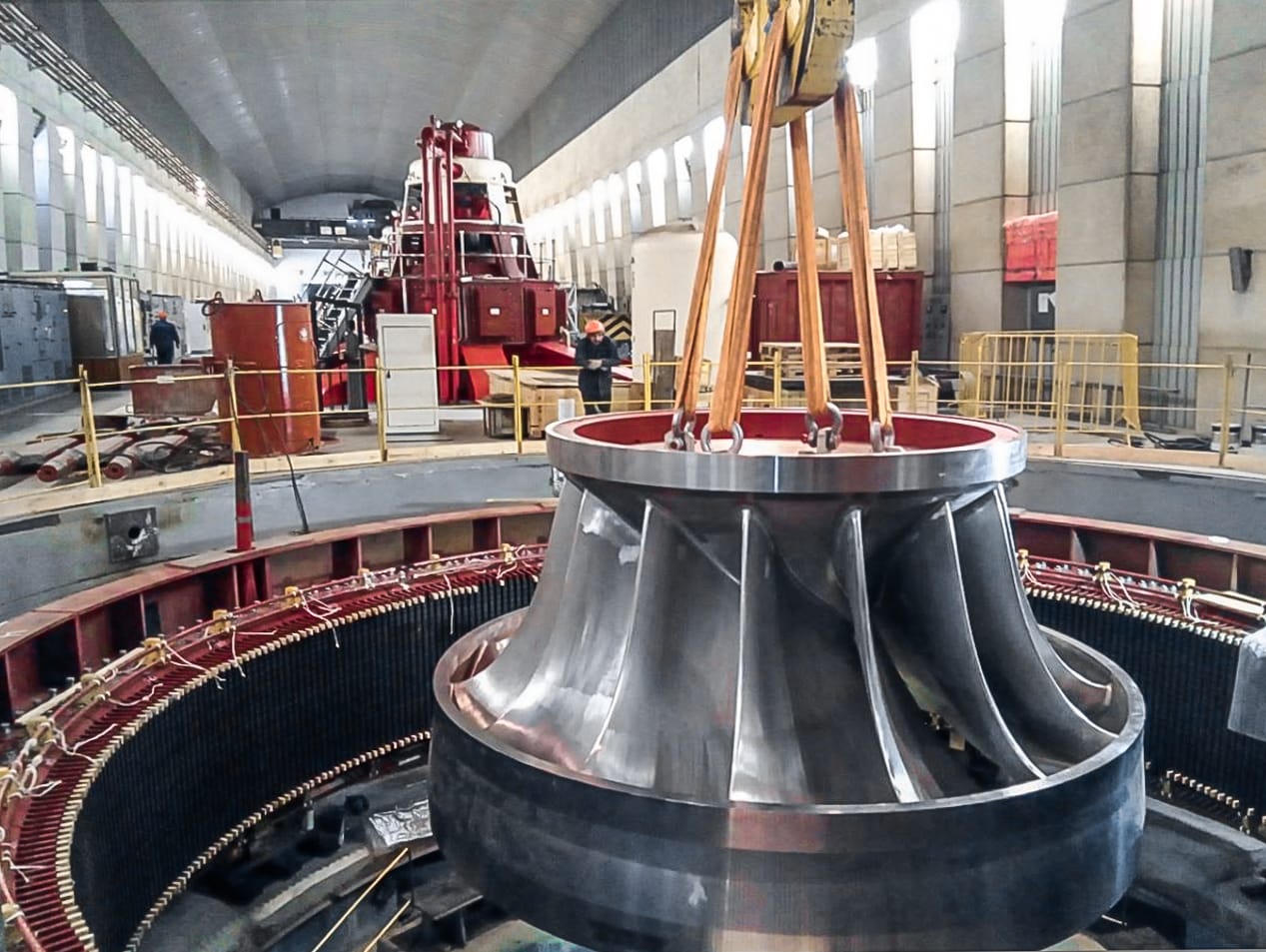

Летом 2013 года конструкторская документация была передана в производство и началось изготовление первого гидроагрегата. Работы по нему, а также по всем последующим гидроагрегатам выполнялись в сжатые сроки с учетом навигационного периода, в течение которого можно было осуществить доставку на объект.
4
Отгрузка

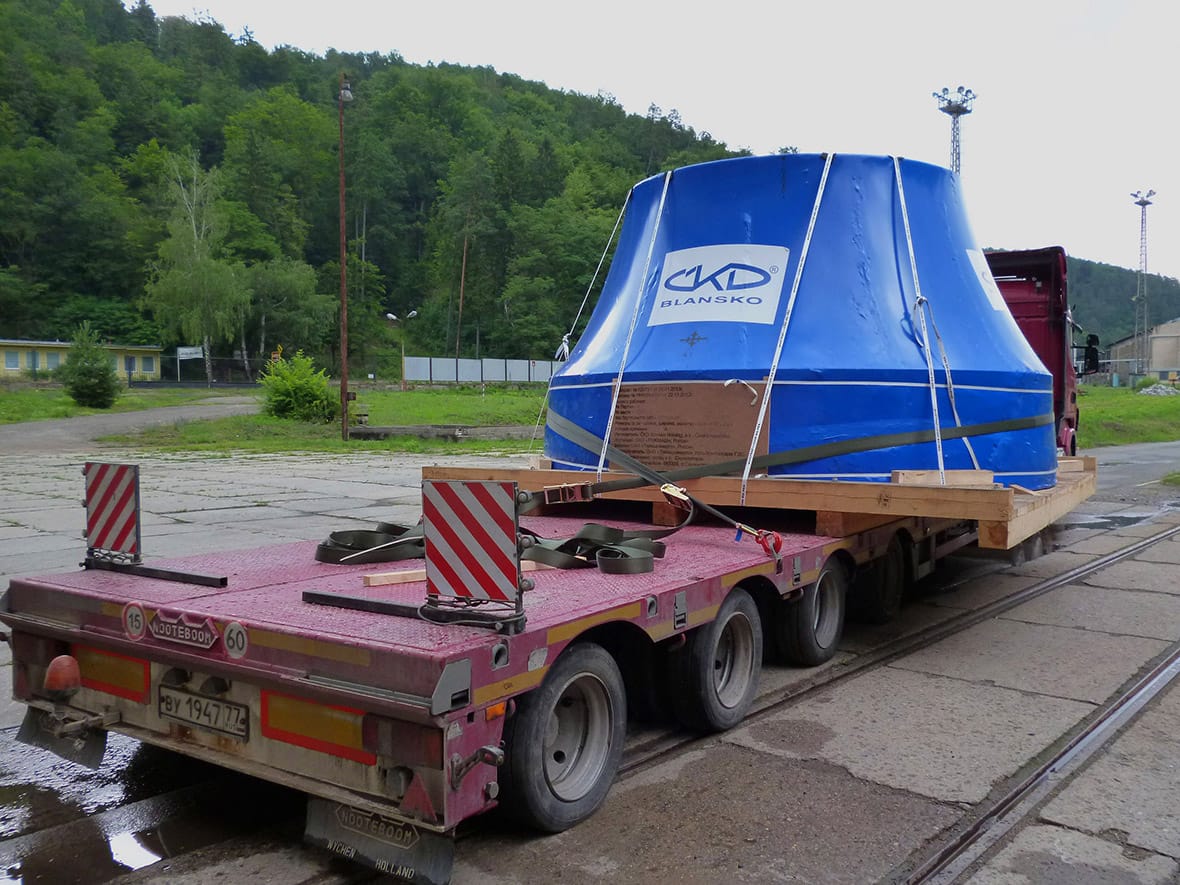

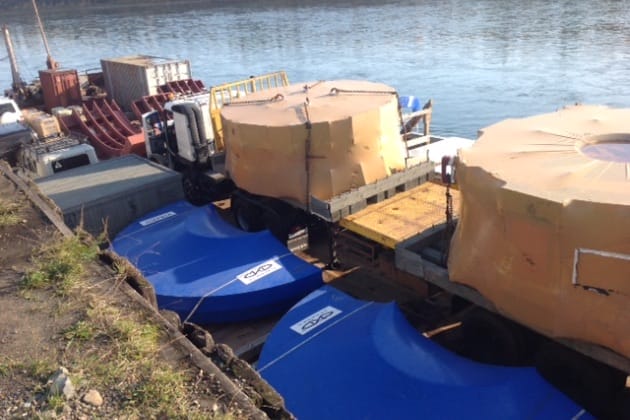

Начиная с 2014-го, ежегодно в период северной навигации (с июня по октябрь) на Усть-Хантайскую ГЭС отправлялись основные агрегаты и вспомогательное оборудование. Для оптимизации логистики изделия следовали из Сызрани в Красноярск, а уже оттуда — в поселок Снежногорск, где расположена гидроэлектростанция.
5
Запуск в эксплуатацию

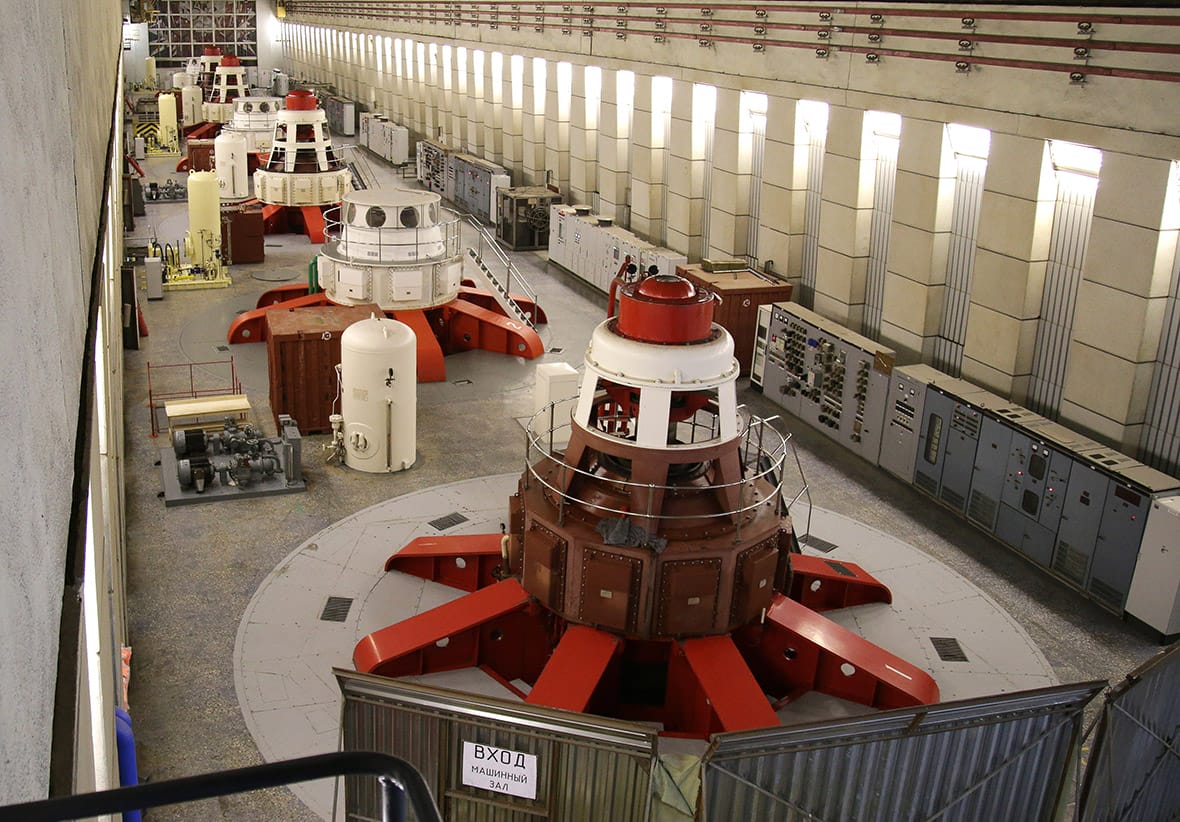

Замена гидроагрегатов осуществлялась поэтапно: пока на одном пусковом комплексе выполнялся демонтаж старого и монтаж нового оборудования, остальные машины функционировали в прежнем режиме.
Годы ввода в эксплуатацию новых гидроагрегатов после реконструкции:
- 2015 год — первый пусковой комплекс;
- 2016 год — второй пусковой комплекс;
- 2017 год — третий пусковой комплекс;
- 2018 год — четвертый пусковой комплекс;
- 2019 год — пятый пусковой комплекс;
- 2020 год — шестой пусковой комплекс;
- 2021 год — седьмой пусковой комплекс.
