Космодром Восточный
28 апреля 2016 года на космодроме Восточный состоялся первый запуск ракеты-носителя «Союз-2.1а», которая вывела на орбиту космические аппараты «Ломоносов», «Аист-2Д» и SamSat-218.
К настоящему времени с участием оборудования АО «ТЯЖМАШ» выполнены несколько успешных запусков.
Период работы2013-2015 гг.
ЗаказчикАО «Центр эксплуатации объектов наземной космической инфраструктуры»
Космодром Восточный
О проекте
Восточный — новый российский космодром в Амурской области, предназначенный для подготовки и запуска космических аппаратов научного, социально-экономического и коммерческого назначения, транспортных грузовых кораблей и модулей орбитальных станций.
Новый космодром позволяет России самостоятельно решать задачи, связанные с освоением и использованием космического пространства, а также улучшает экономическую обстановку в Дальневосточном регионе.
Что сделано
Для космодрома Восточный АО «ТЯЖМАШ» изготовило и поставило комплекс наземного стартового оборудования:
Цифры и факты
460 Т
общая масса стартовой системы6 Т6
масса четырехметрового гидроцилиндра, предназначенного для транспортно-установочного агрегата45,9 М
длина транспортно- установочного агрегата в развернутом положенииЗА 1 ГОД
в АО «ТЯЖМАШ» был построен монтажно-испытательный комплекс19,2 М
диаметр кольца стартовой системыАО «ТЯЖМАШ»
проводит испытания наземного стартового оборудования для запуска ракет-носителей типа «Союз»Этапы проекта
1
ЗАКЛЮЧЕНИЕ КОНТРАКТА
В конце 2012 года АО «ТЯЖМАШ» получило заказ от АО «Центр эксплуатации объектов наземной космической инфраструктуры» на поставку оборудования для космодрома Восточный.
2
ПРОЕКТИРОВАНИЕ
В начале 2013 года специалисты АО «ТЯЖМАШ» приступили к подготовке конструкторской документации на оборудование. Завод взял на себя обязательства по проектированию элементов стартовой системы.
3
ПРОИЗВОДСТВО

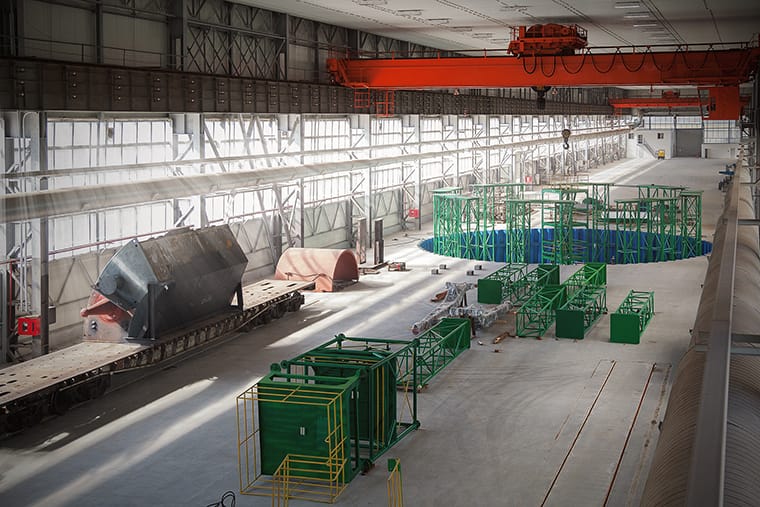

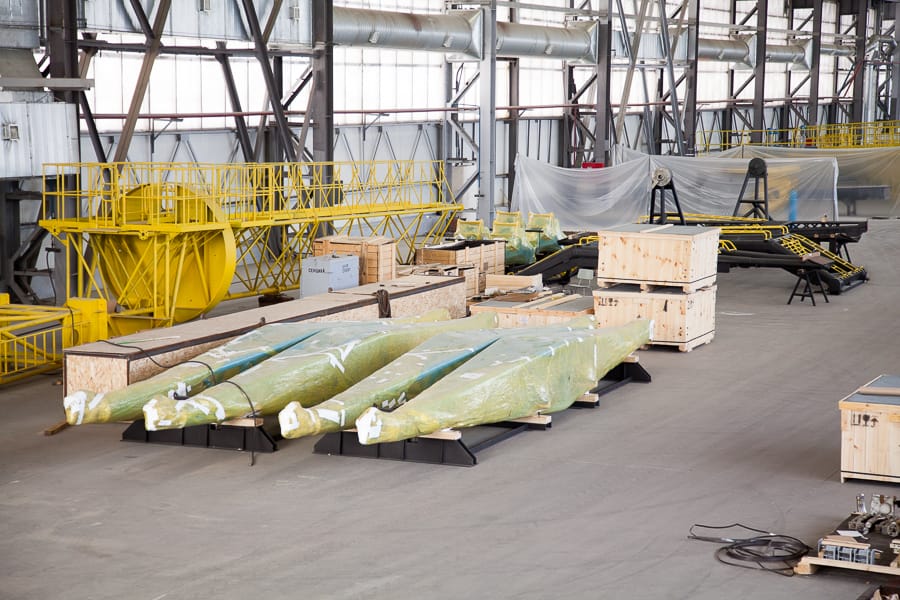

В 2013 году параллельно с проектированием специалисты АО «ТЯЖМАШ» начали изготовление оборудования.
Все изделия прошли полный цикл производства на заводе — от формирования заготовок, сварки, механических операций, гальванообработки до сборки, покраски и упаковки узлов. Исключением стали только верхняя кабельная и кабель-заправочная мачты, работы по которым были переданы стороннему предприятию в рамках субподрядного договора.
4
Строительство монтажно-испытательного комплекса

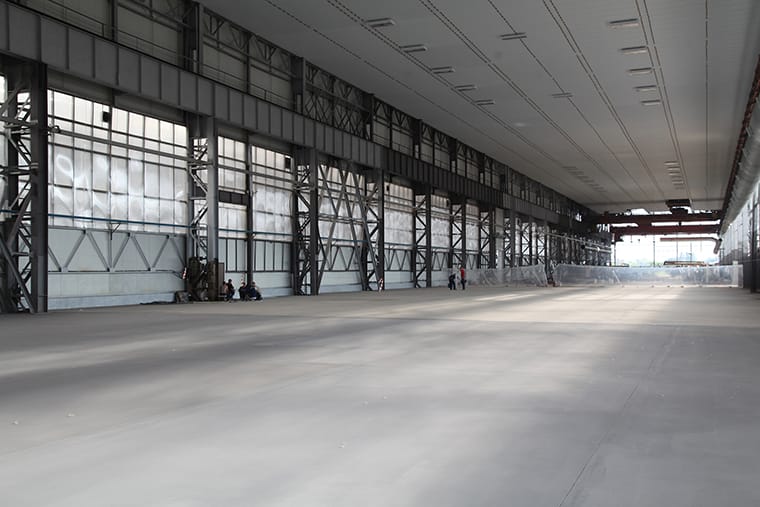

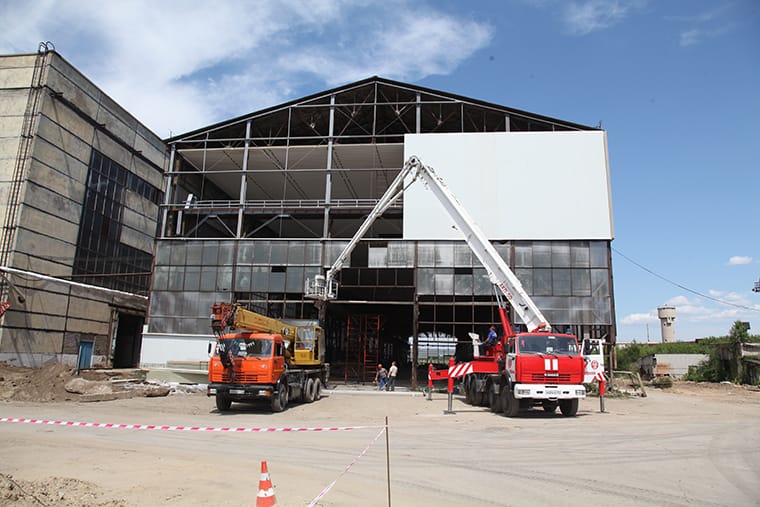

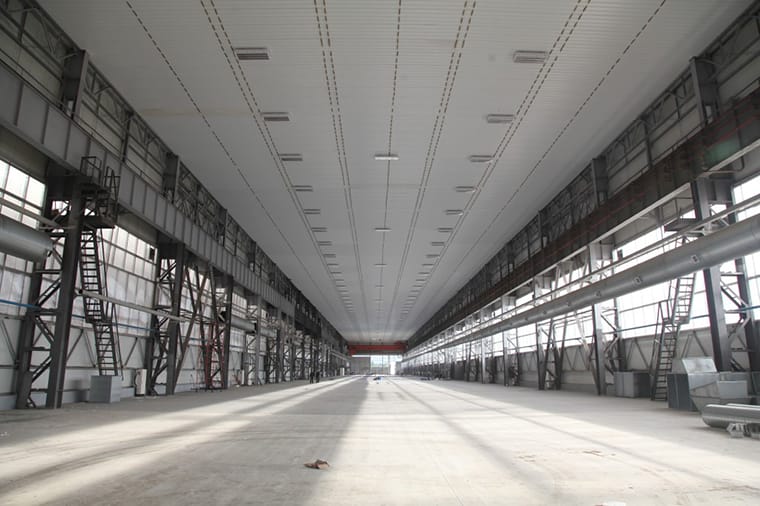

Летом 2013 года на заводе собственными силами организована модернизация и переоборудование одного из зданий под монтажно-испытательный комплекс для проведения контрольной сборки и испытаний стартовой системы и транспортно-установочного агрегата. В комплекс работ вошло строительство испытательного кессона для стартовой системы, возведение специальной площадки для транспортно-установочного агрегата, а также подвод коммуникаций и отделка помещения.
>2 000 м3

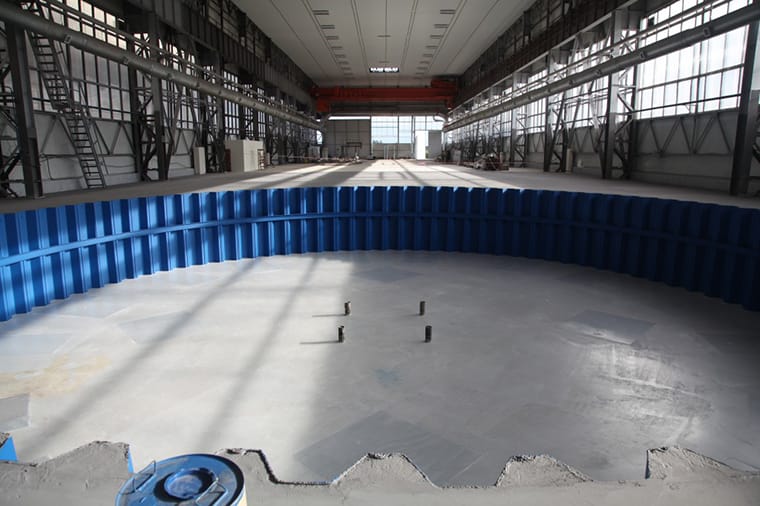

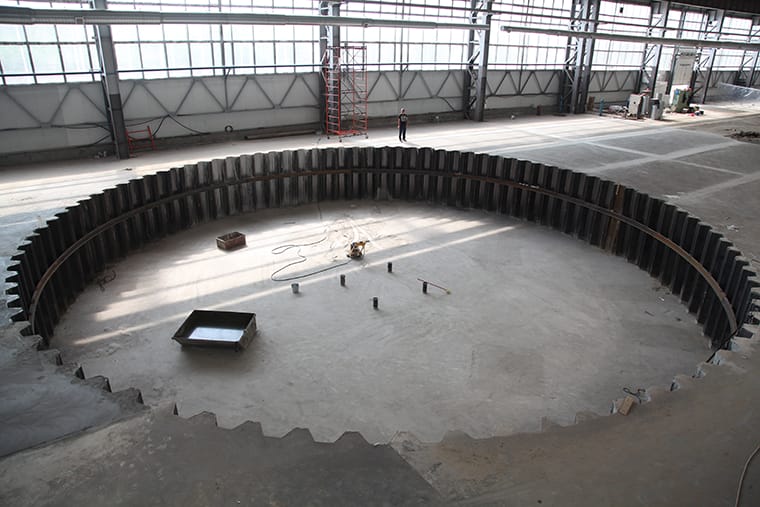

грунта извлечено для строительства кессона, где проходили испытания стартовой системы
>21 т21
арматуры и металлопроката смонтировано в котловане
544 м3
бетона использовано при строительстве кессона
5
ИСПЫТАНИЯ

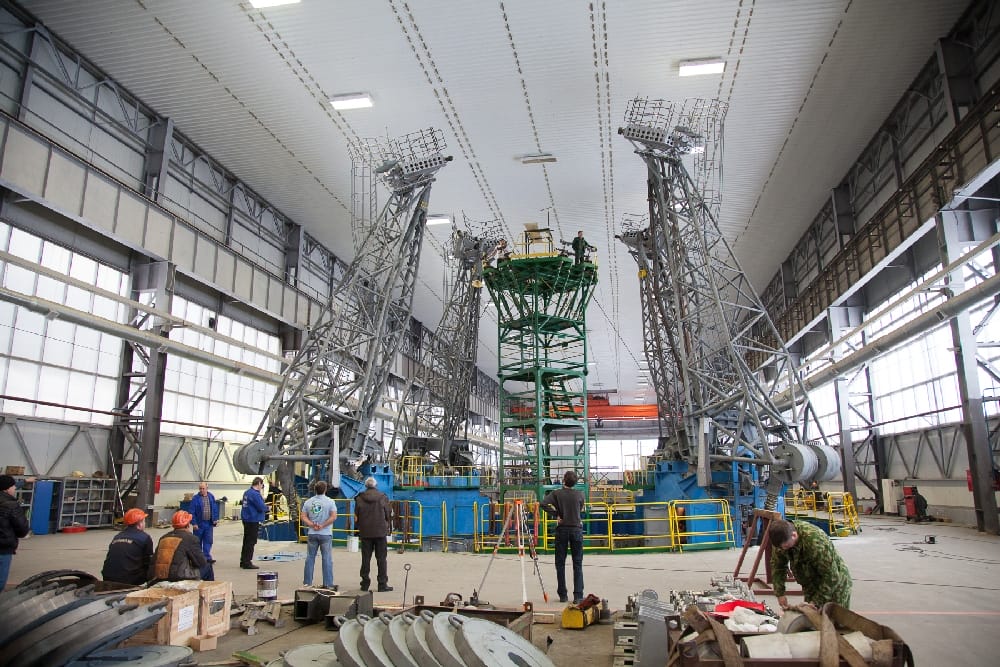

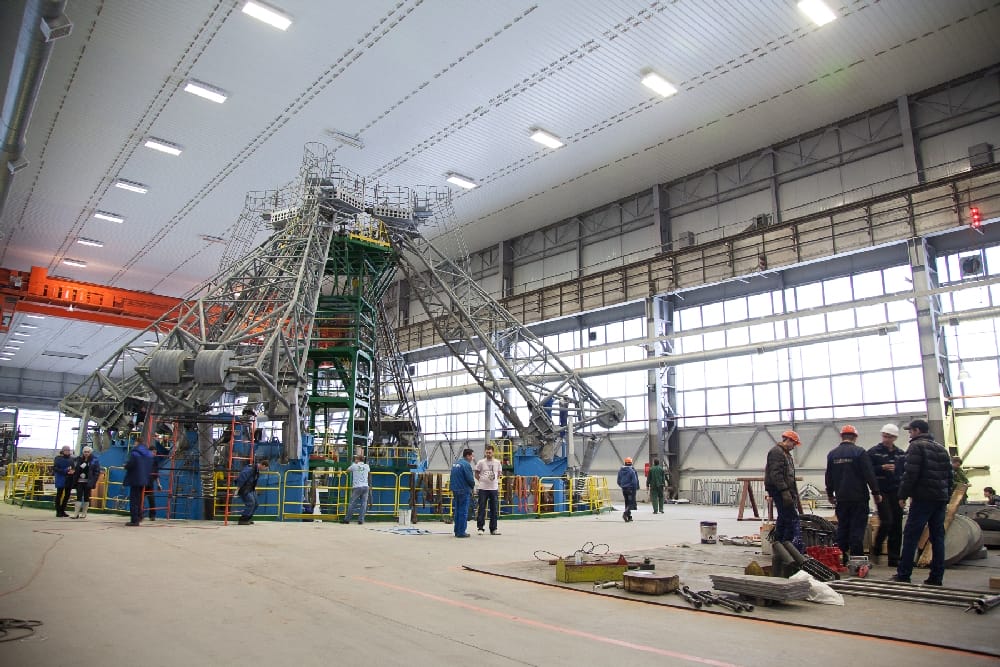

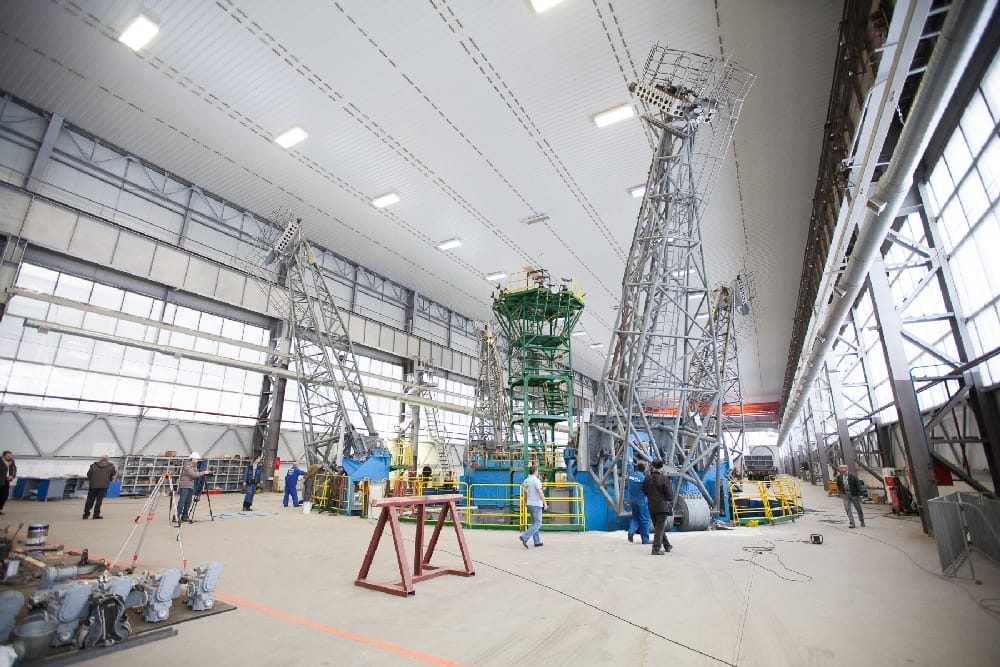

В 2014-2015 годах в заводских условиях состоялись испытания стартовой системы и транспортно-установочного агрегата. Для имитации соответствующих нагрузок специалисты предприятия создали уникальную технологическую оснастку.

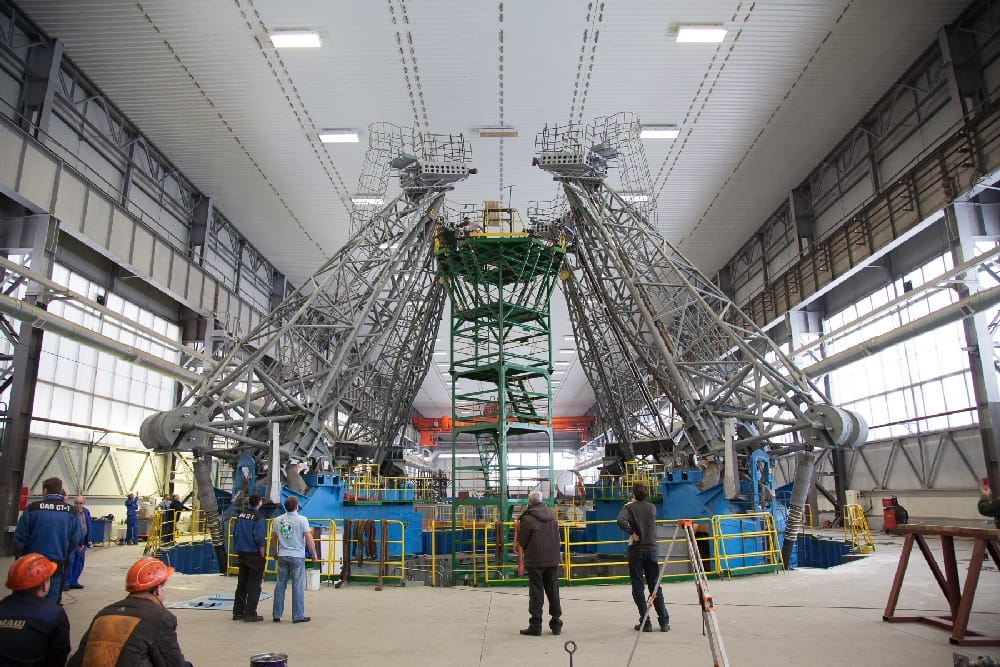

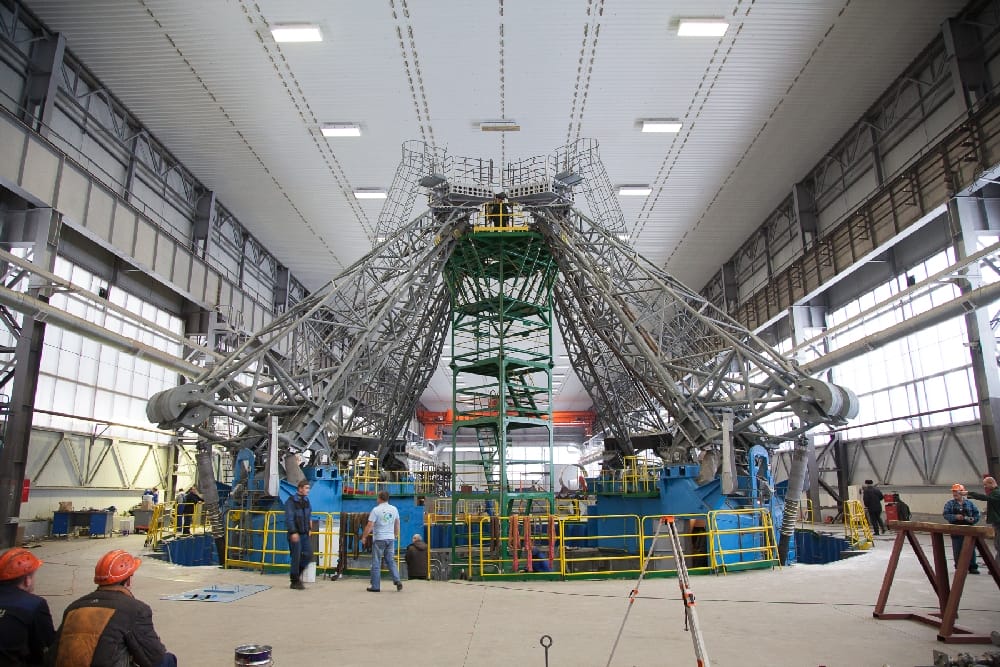

Испытания стартовой системы были разделены на два этапа. На первом проверили работу направляющих устройств и нижних кабельных мачт, на втором — работу опорных ферм, несущих стрел и верхнего силового пояса.
Испытания транспортно-установочного агрегата включили подъем и перемещение им грузомакетов, а также проверку на устойчивость.

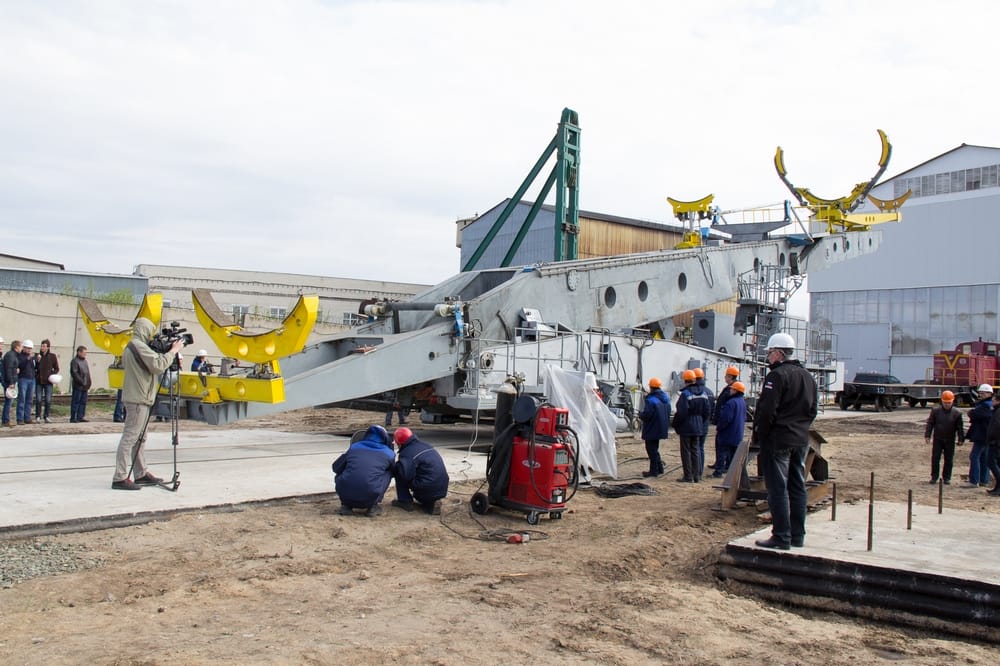

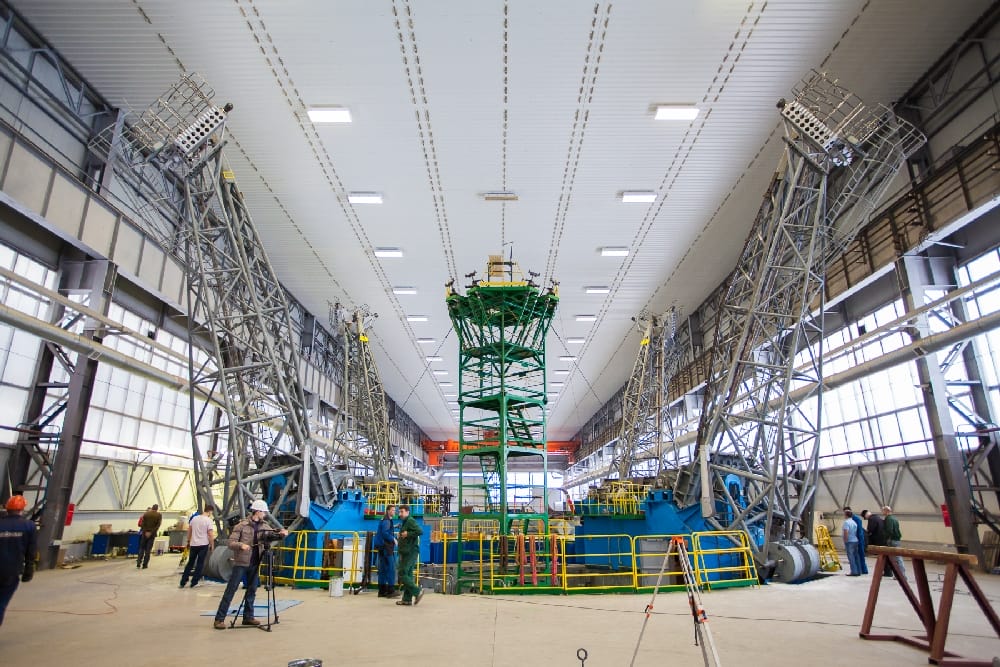

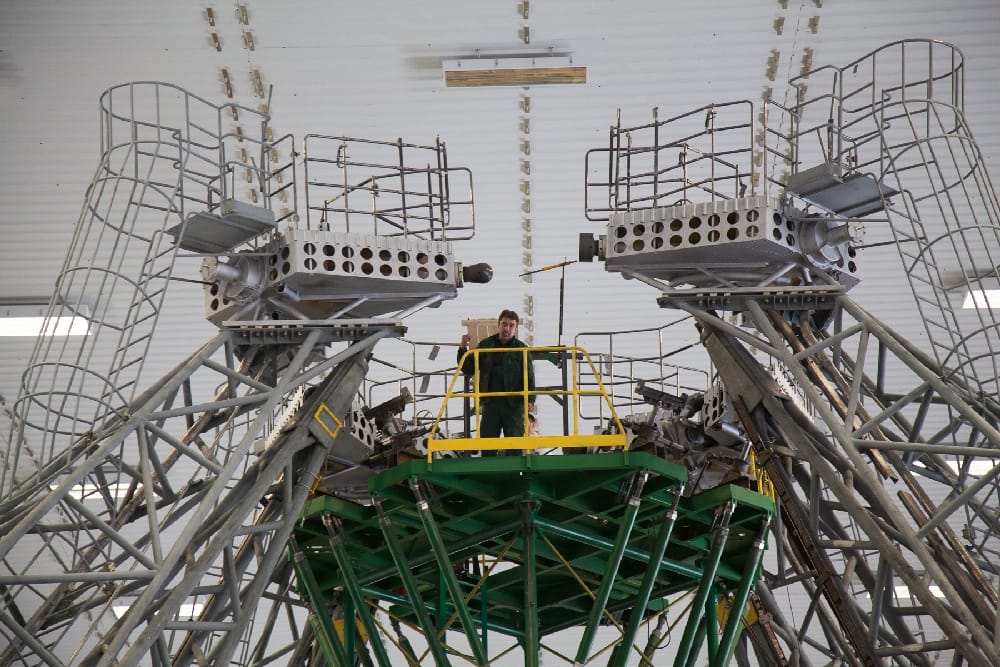

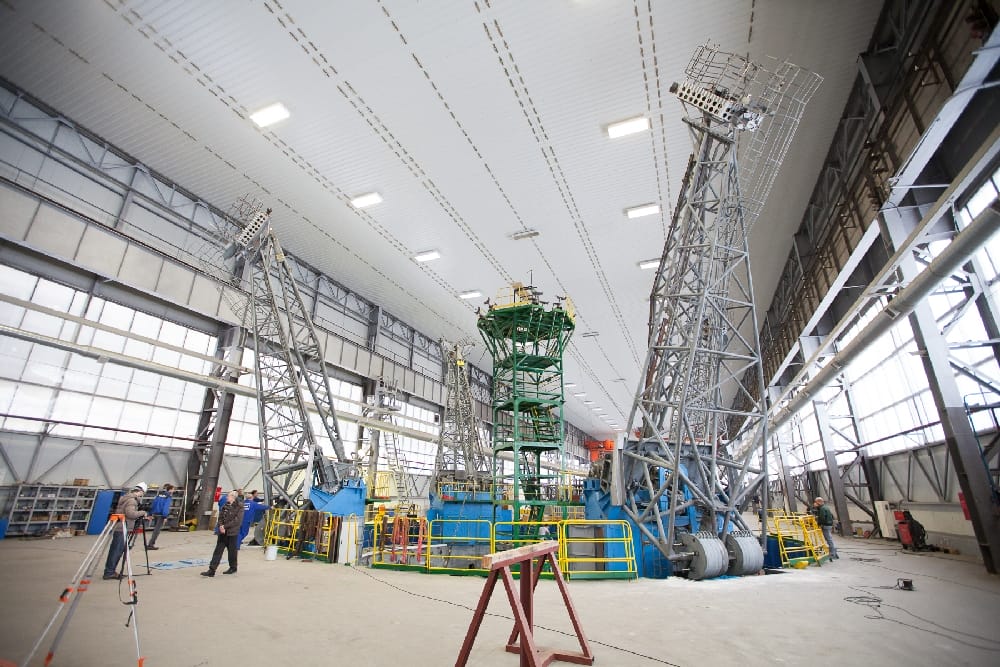

Декабрь 2014Второй этап испытаний стартовой системы
Декабрь 2014Второй этап испытаний стартовой системы
Декабрь 2014Второй этап испытаний стартовой системы
Декабрь 2014Второй этап испытаний стартовой системы
Декабрь 2014Второй этап испытаний стартовой системы
Декабрь 2014Второй этап испытаний стартовой системы
Декабрь 2014Второй этап испытаний стартовой системы
Декабрь 2014Второй этап испытаний стартовой системы
6
ОТГРУЗКА

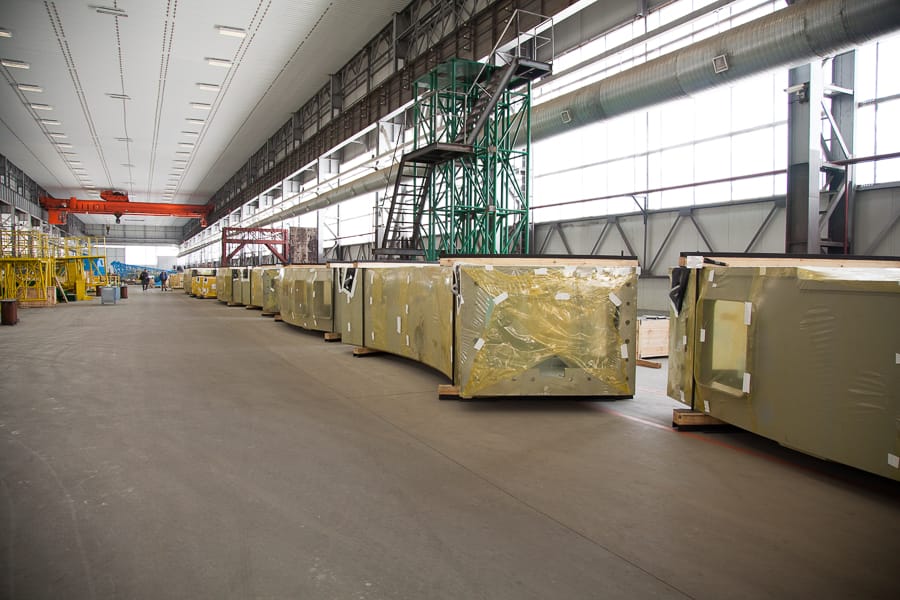

К середине 2015 года все изготовленное оборудование было доставлено на строительную площадку космодрома Восточный.
7
ШЕФМОНТАЖ
В процесса монтажа оборудования и подготовки к запуску ракеты-носителя на стартовой площадке космодрома Восточный шеф-инженеры АО «ТЯЖМАШ» принимали участие в выполняемых работах. В частности, их опыт был задействован в автономных и комплексных испытаниях техники на объекте.

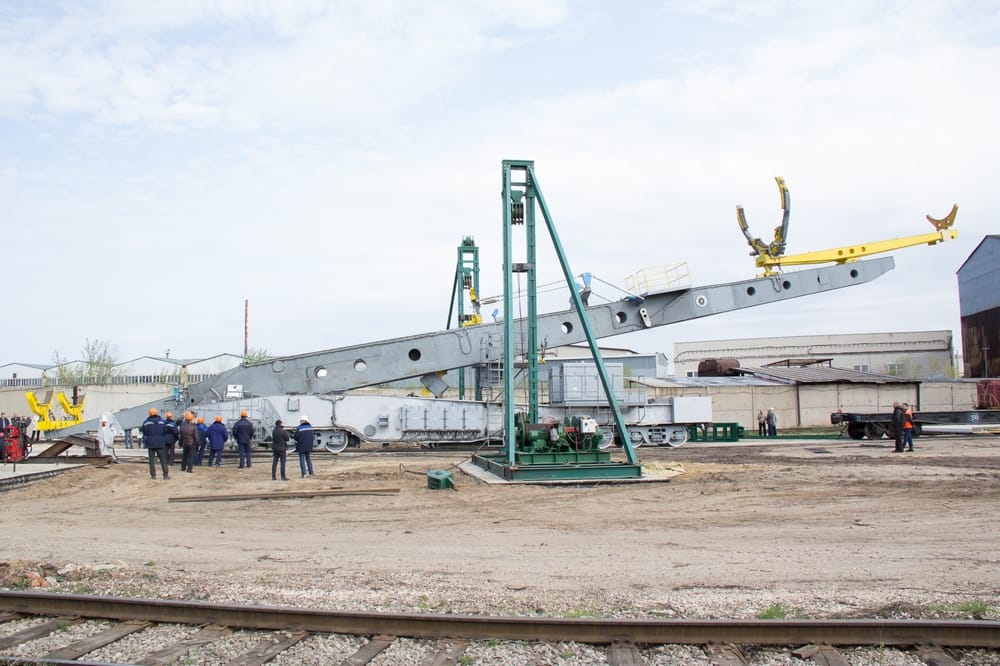

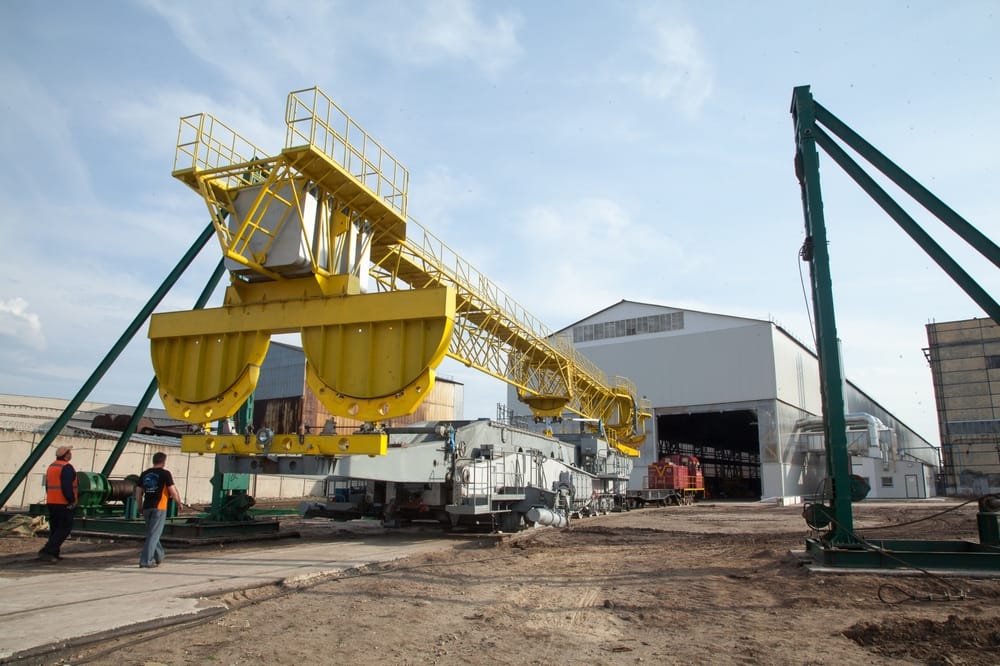

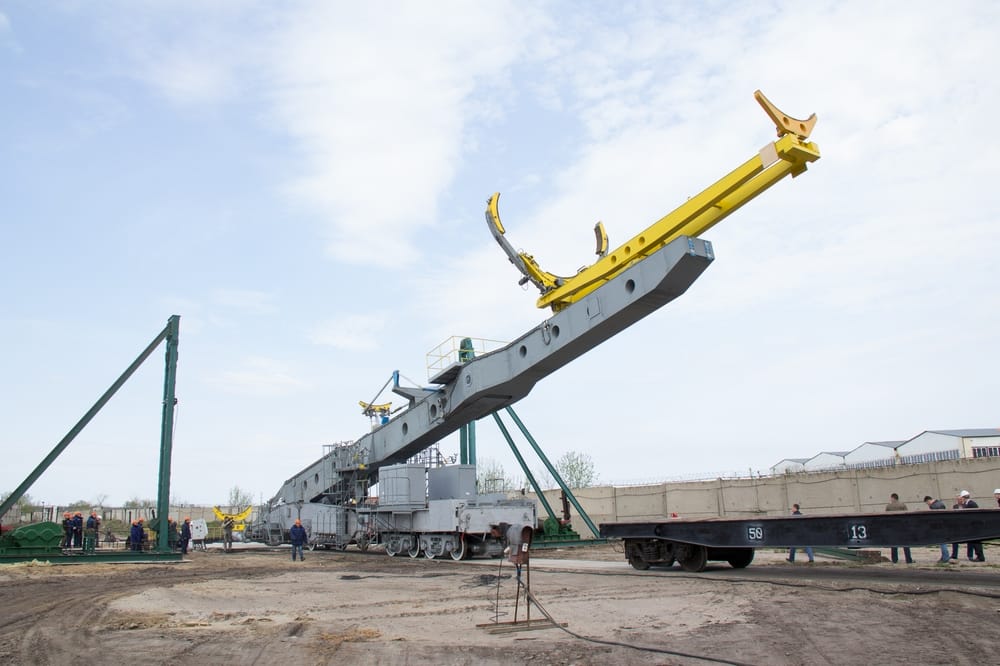

Май 2015Заводские испытания транспортно-установочного агрегата
Май 2015Заводские испытания транспортно-установочного агрегата
Май 2015Заводские испытания транспортно-установочного агрегата
Май 2015Заводские испытания транспортно-установочного агрегата
Май 2015Заводские испытания транспортно-установочного агрегата
8
ЗАПУСК
Двадцать восьмого апреля 2016 года на космодроме Восточный состоялся первый запуск ракеты-носителя «Союз-2.1а», которая вывела на орбиту космические аппараты «Ломоносов», «Аист-2Д» и SamSat-218.

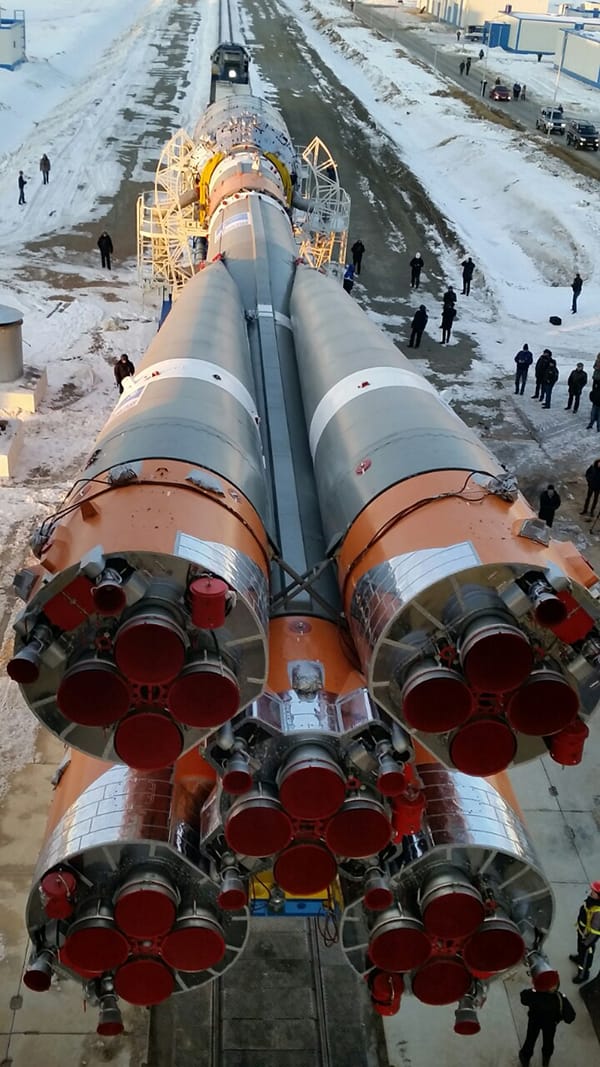

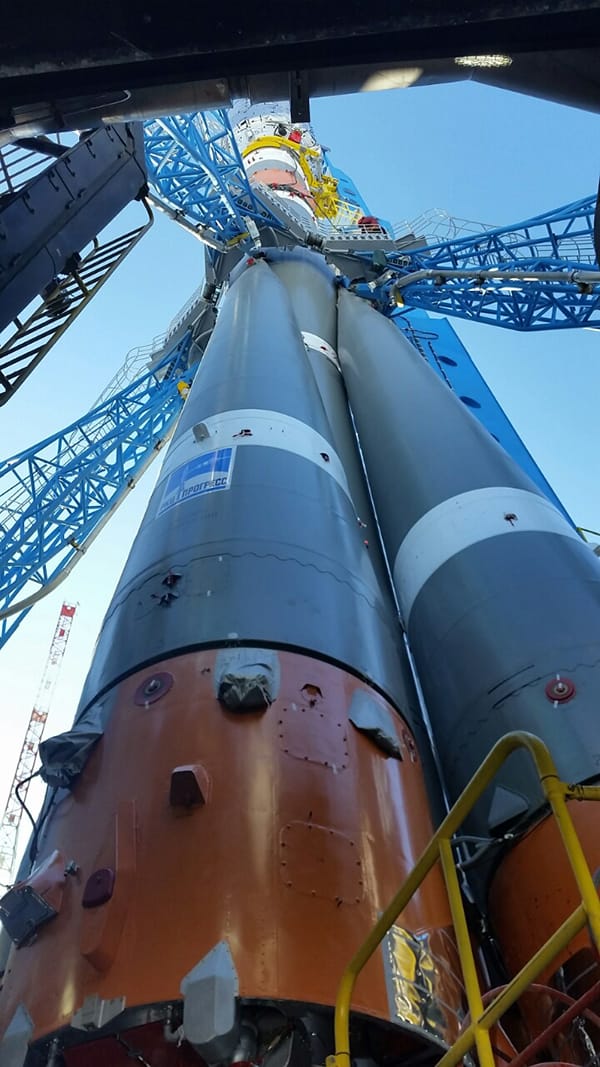

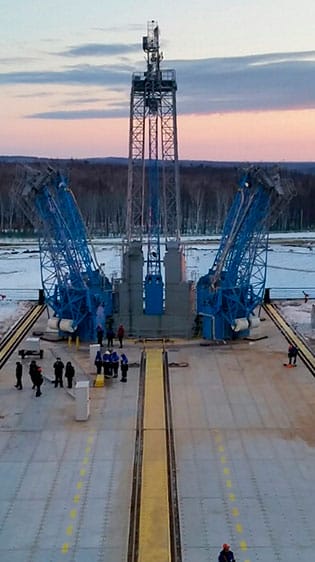

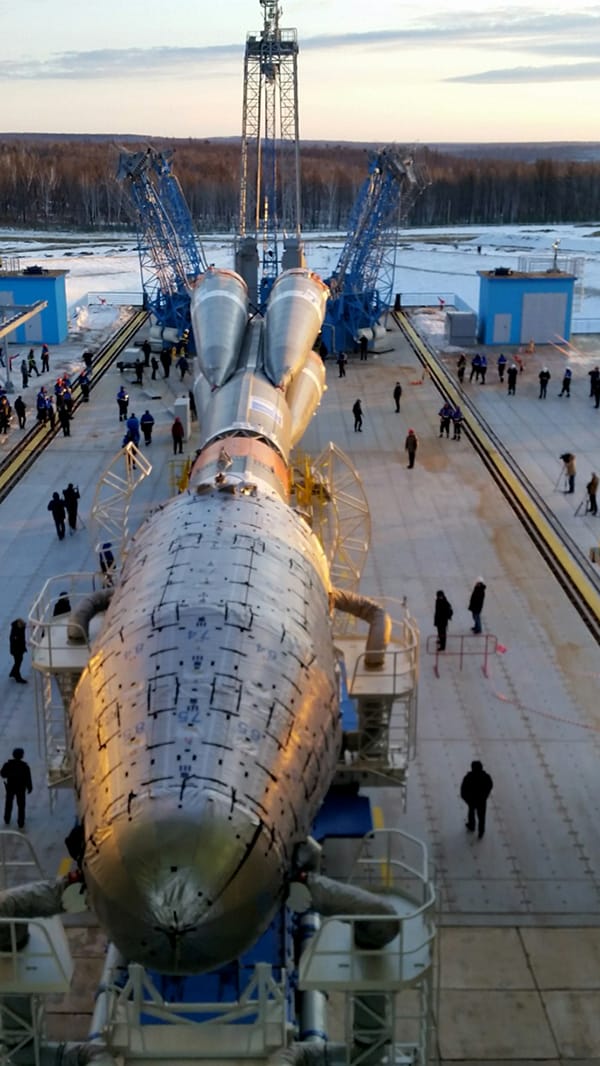

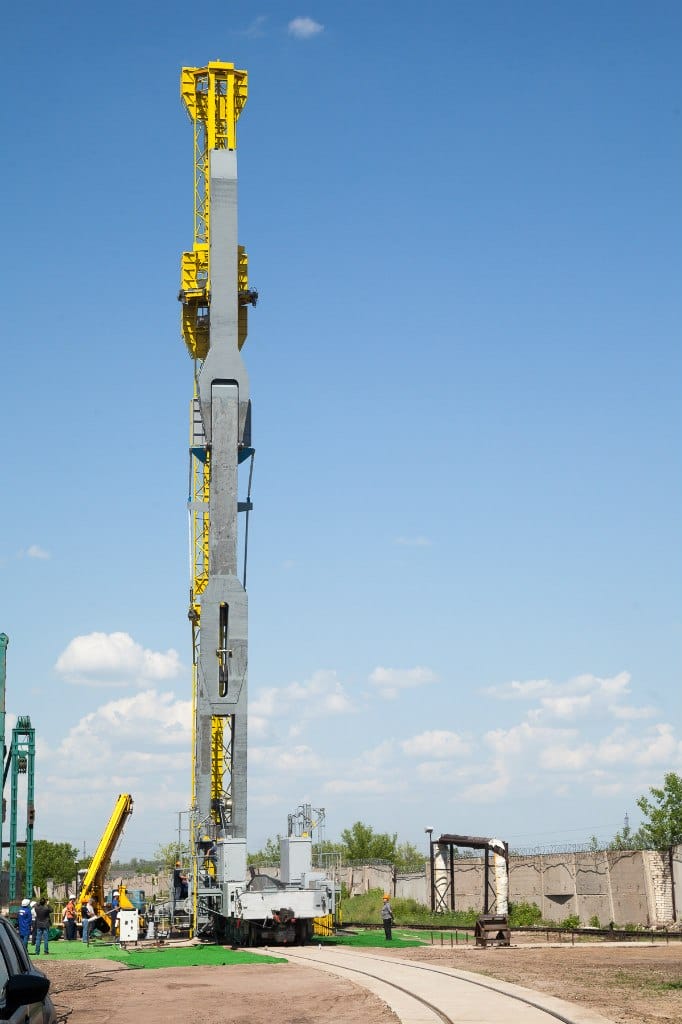

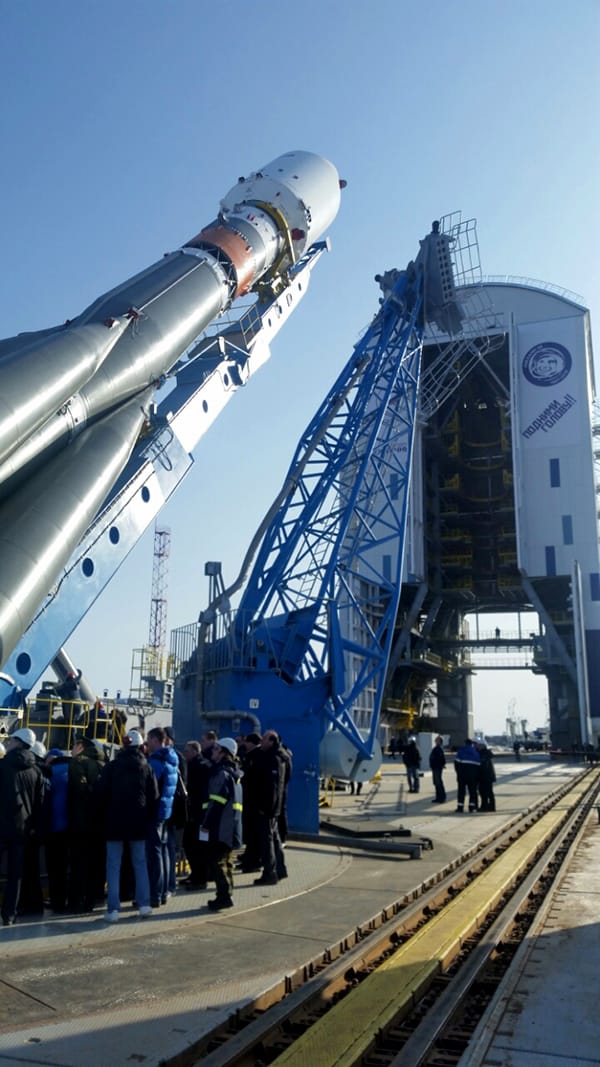

Март 2016«Сухой вывоз» ракеты-носителя с помощью оборудования АО «ТЯЖМАШ»
Март 2016«Сухой вывоз» ракеты-носителя с помощью оборудования АО «ТЯЖМАШ»
Март 2016«Сухой вывоз» ракеты-носителя с помощью оборудования АО «ТЯЖМАШ»
Март 2016«Сухой вывоз» ракеты-носителя с помощью оборудования АО «ТЯЖМАШ»
Март 2016«Сухой вывоз» ракеты-носителя с помощью оборудования АО «ТЯЖМАШ»
