Алмалыкский ГМК

Алмалыкский горно-металлургический комбинат производит большую часть всей меди Центральной Азии, а также занимается добычей золота и серебра. Это одно из крупнейших горно-металлургических предприятий Узбекистана, включающее комплекс рудников, обогатительных фабрик и металлургических заводов.

Период работы2012-2017 гг.

ЗаказчикАО «Алмалыкский ГМК»

Алмалык

О проекте

АО «ТЯЖМАШ» стало участником очередной масштабной модернизации комбината, включившей два этапа.

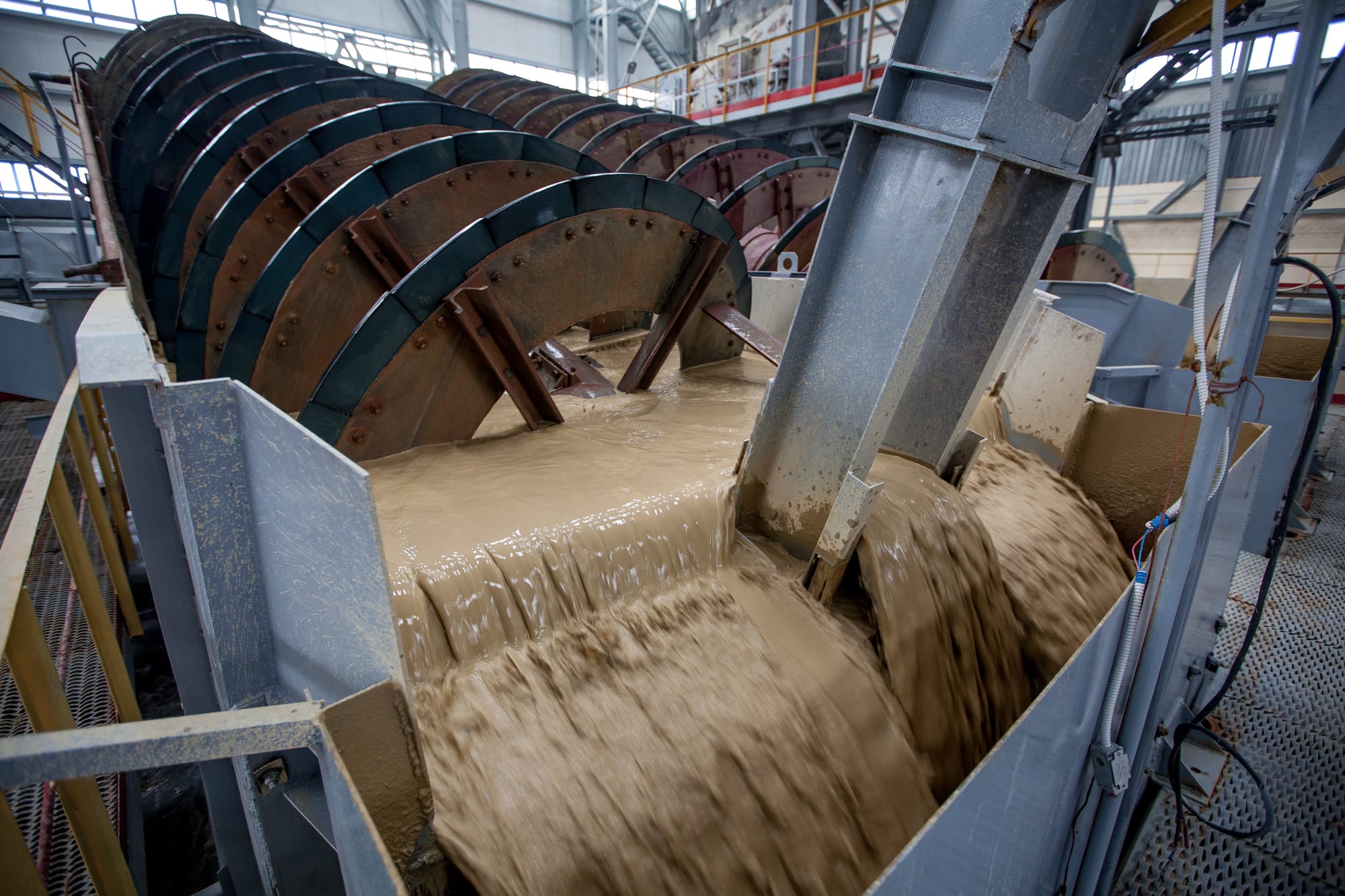

Первый этап касался реконструкции отделений дробления и измельчения медной обогатительной фабрики (МОФ) под ключ. Как генеральный подрядчик сызранское предприятие обеспечило поставку технологического оборудования, разработку технологических регламентов и рабочей документации, осуществило авторский надзор, шефмонтажные и пусконаладочные работы, эксплуатационные испытания и обучение обслуживающего персонала.

Второй этап — реализация проекта вовлечения в отработку отвальных забалансовых руд месторождения Кальмакыр. Для него АО «ТЯЖМАШ» изготовило и поставило автоматизированный конвейерный комплекс с учетом всего необходимого комплекса работ — от подготовки рабочего проекта до авторского надзора.

Что сделано

Оборудование, поставленное АО «ТЯЖМАШ»:

Для МОФ:

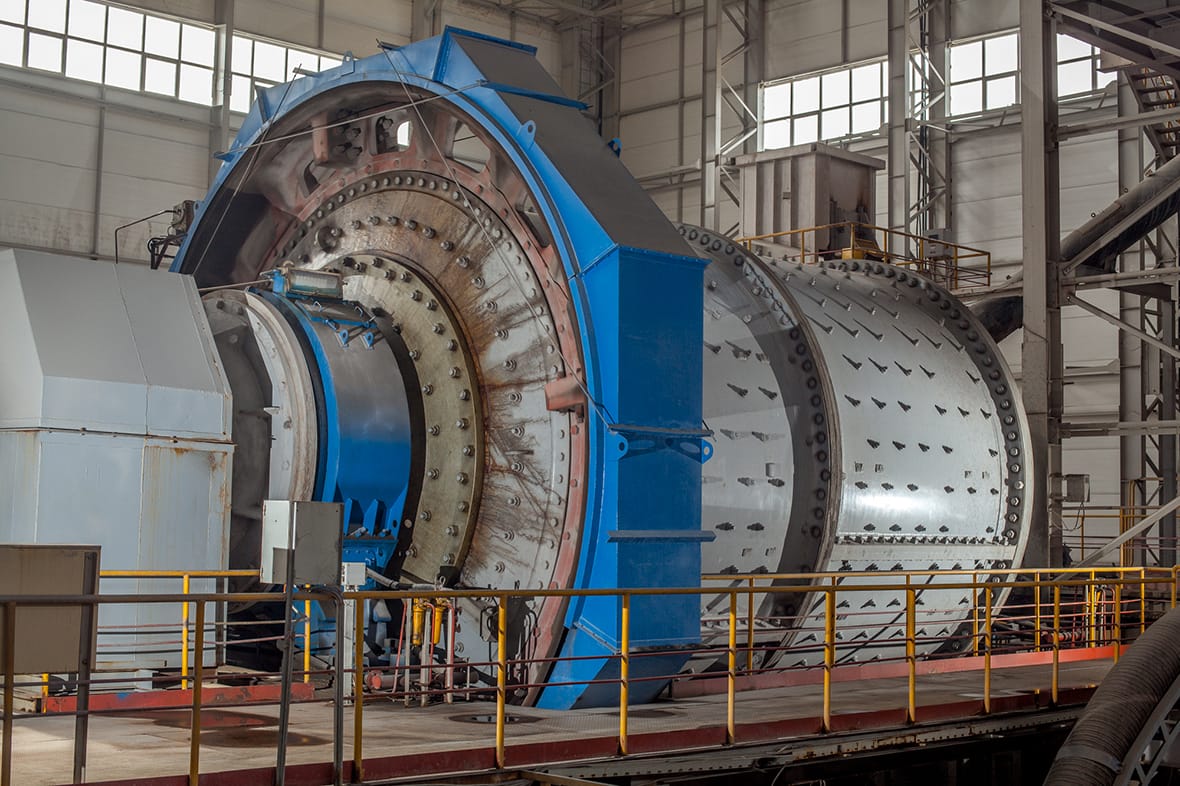

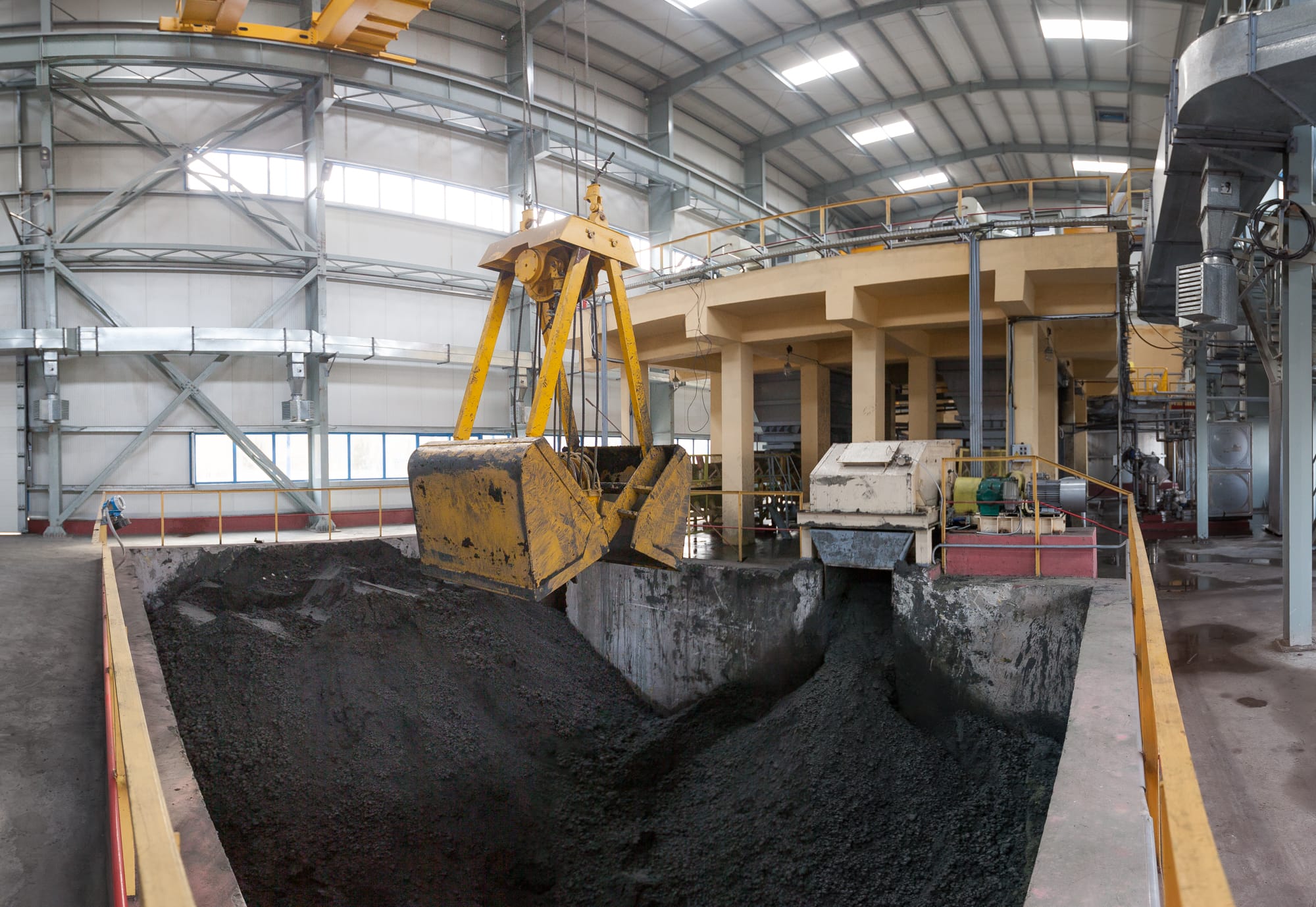

  • мельница ММПС 9500х5400;

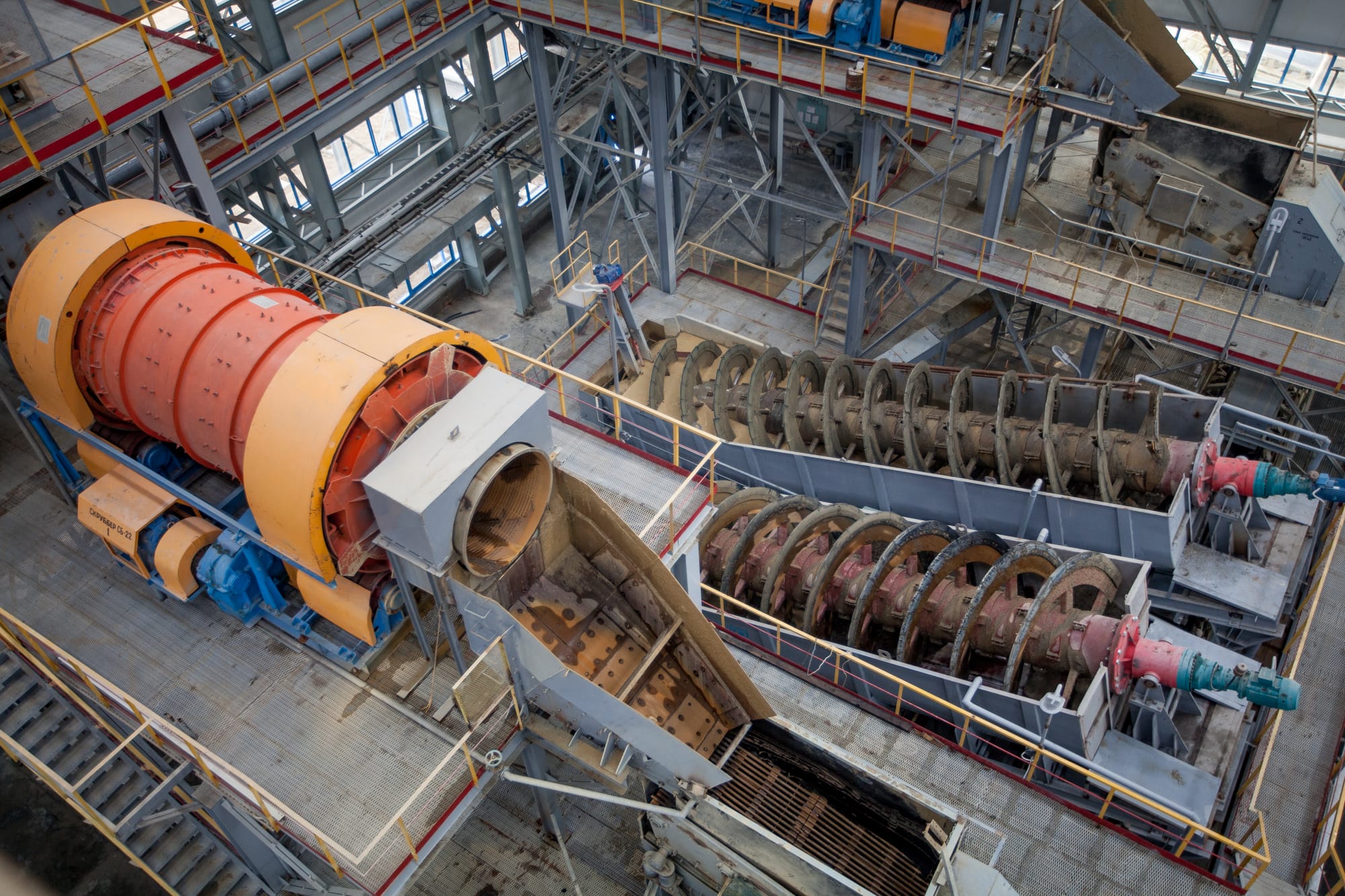

  • 2 мельницы МШЦ 5800х8100;

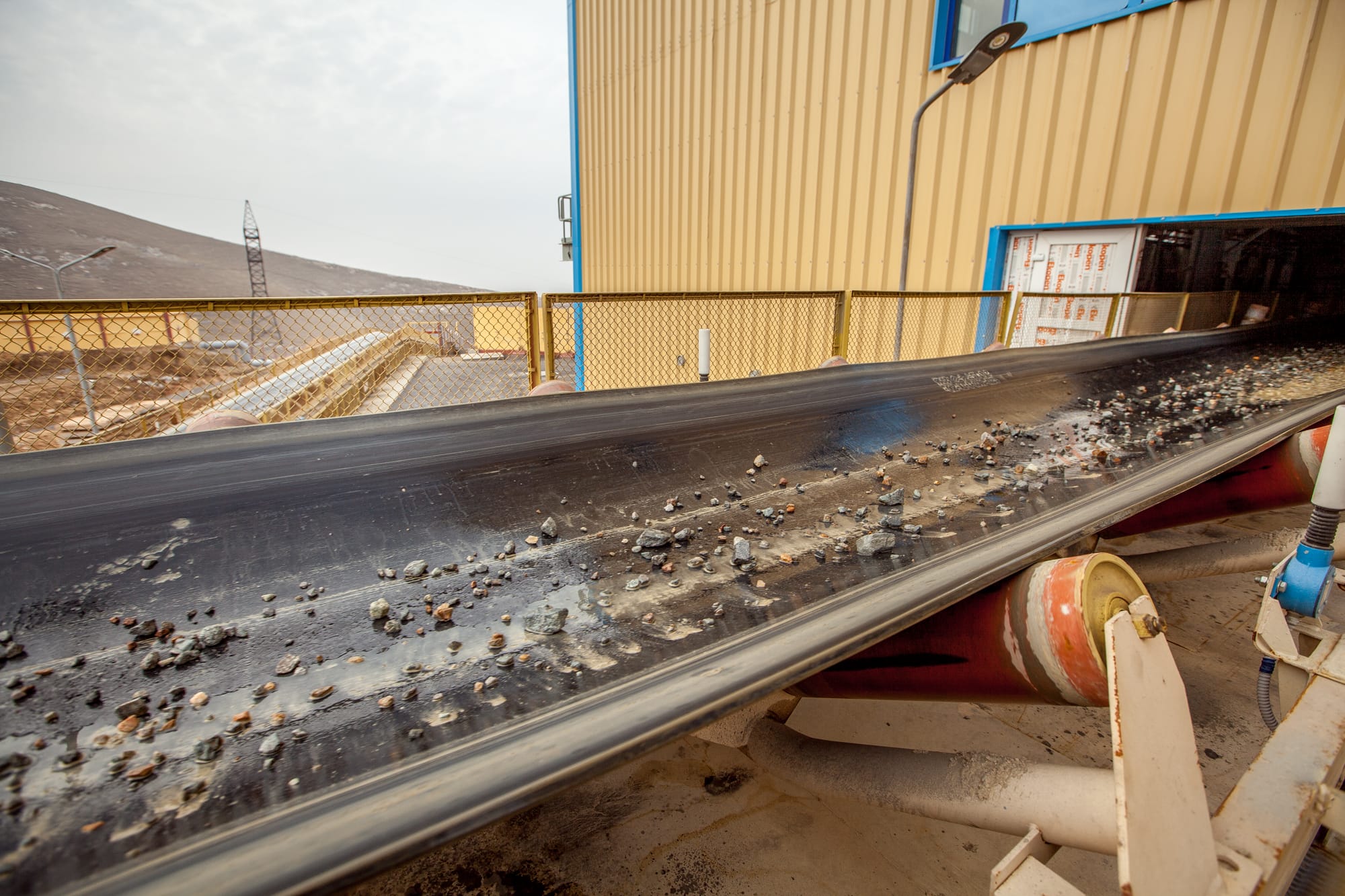

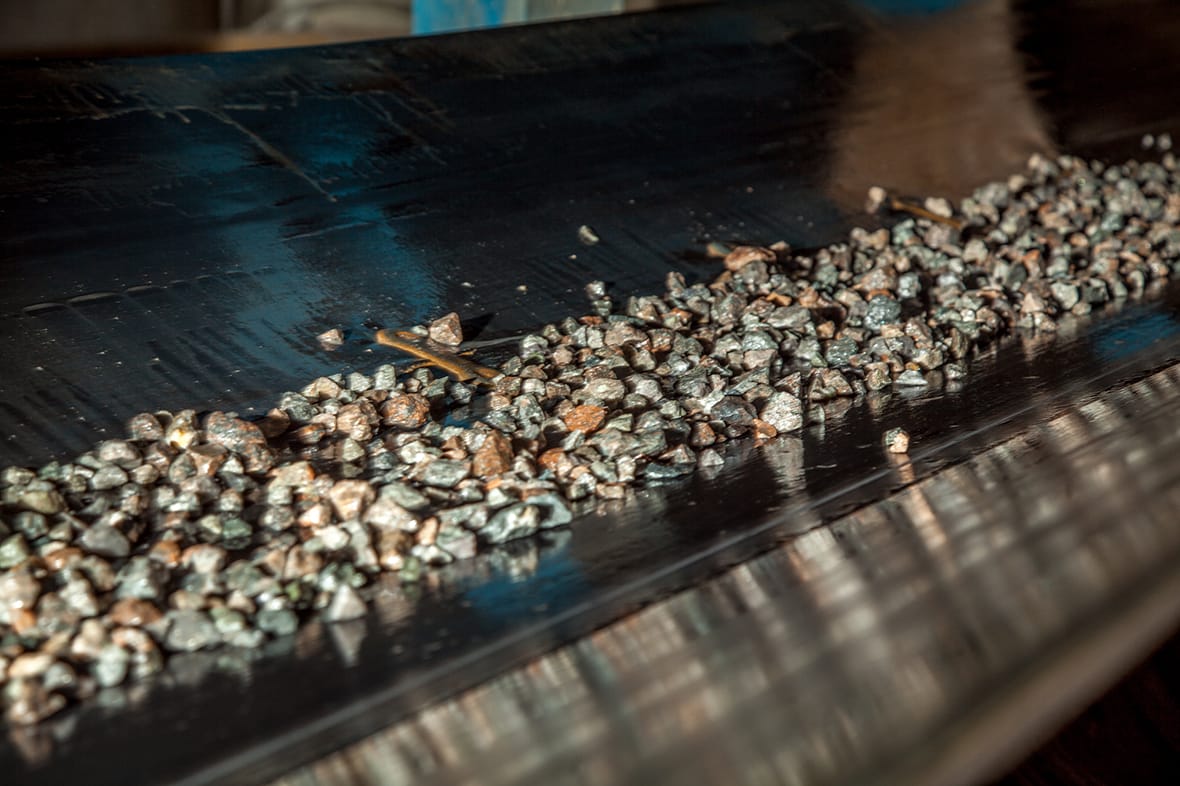

  • автоматизированный конвейерный комплекс из 9 конвейеров протяженностью 1,2 километра и большая часть вспомогательного оборудования.

Для месторождения Кальмакыр:

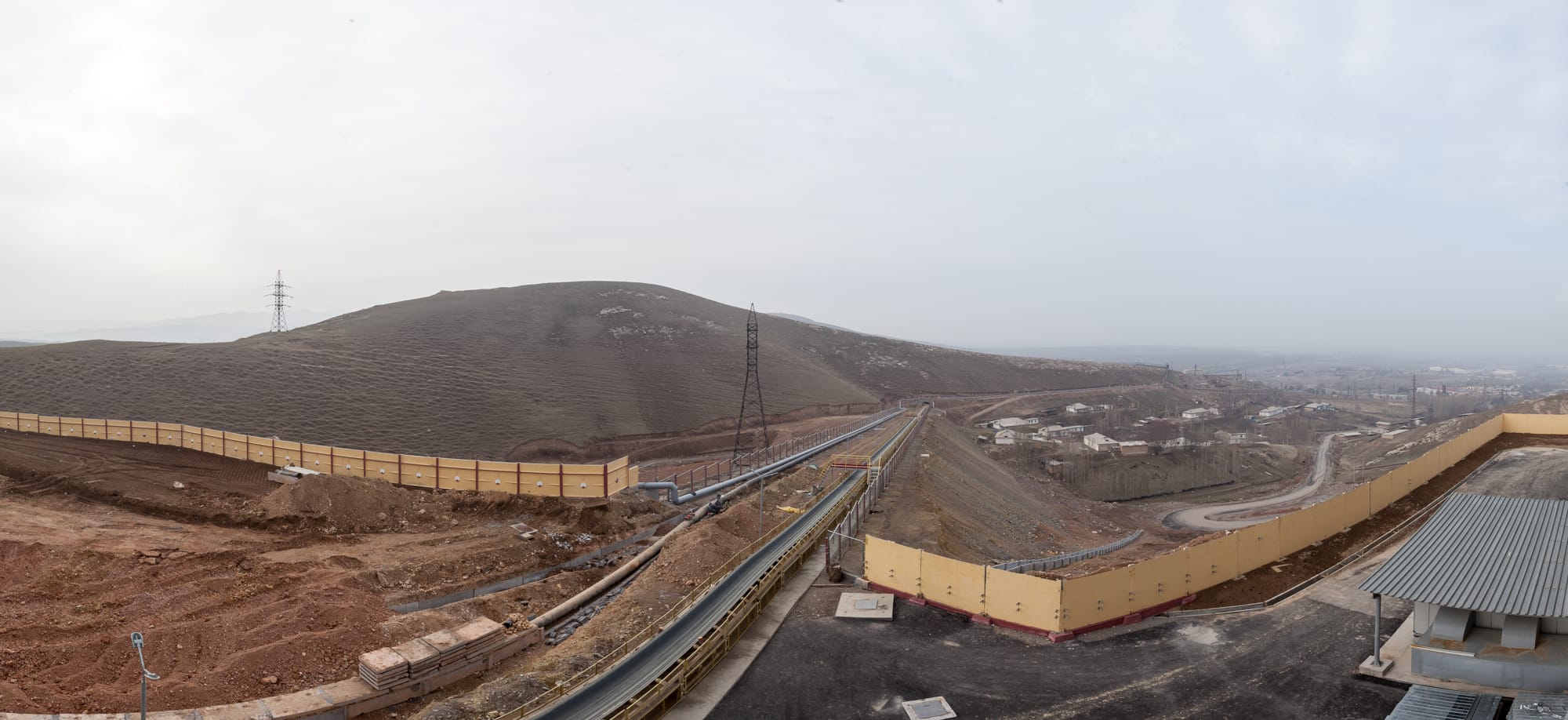

  • 8 ленточных стационарных тяжелых конвейеров длиной от 800 до 1 400 метров.

Цифры и факты

>10 М

высота фундаментов для мельниц на МОФ

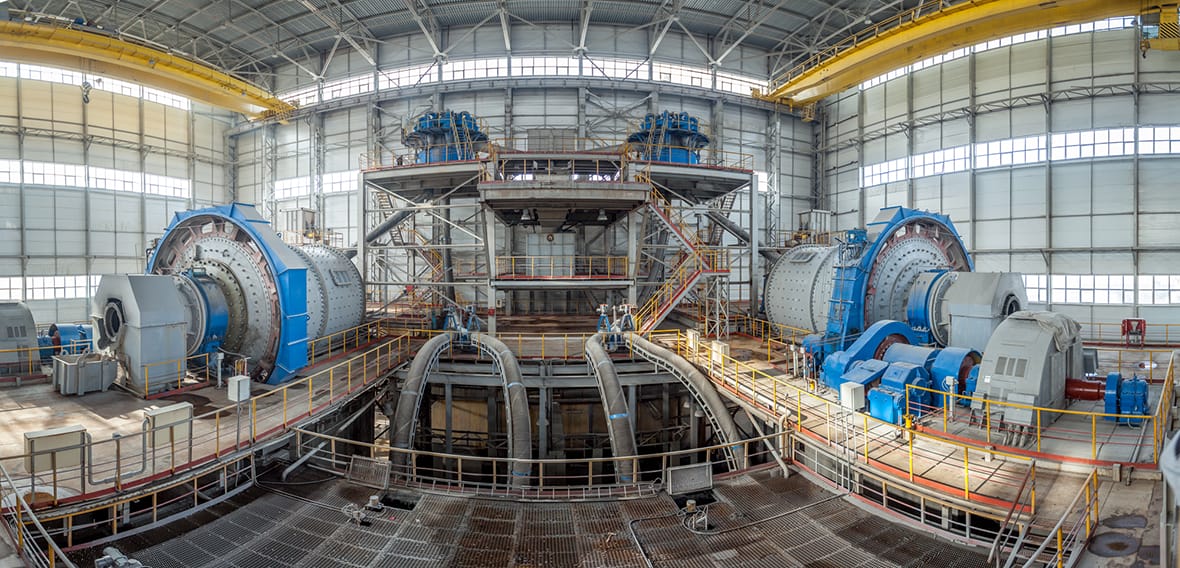

МЕЛЬНИЦА ММПС 9500Х5400

— самая крупная в Узбекистане

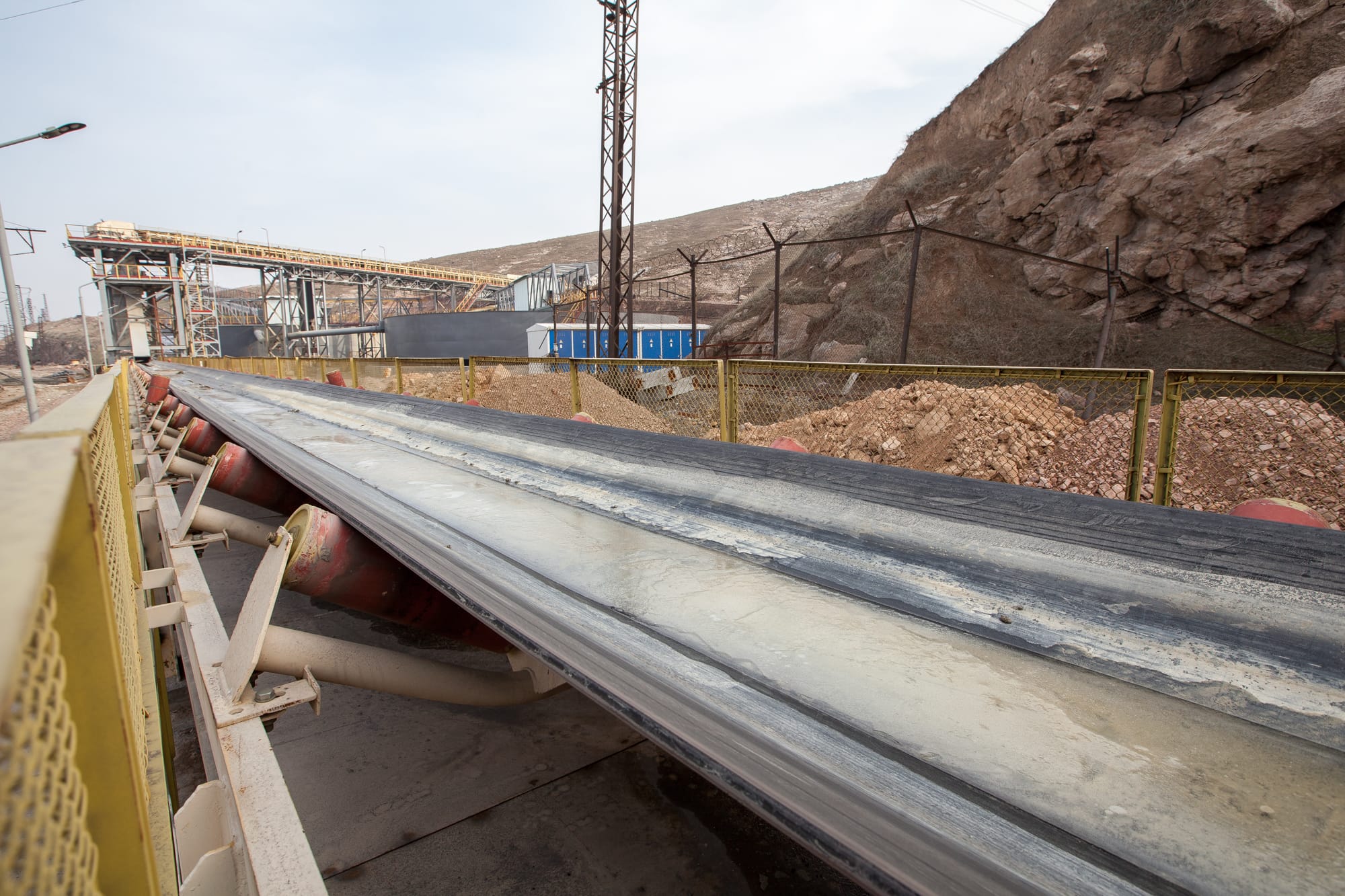

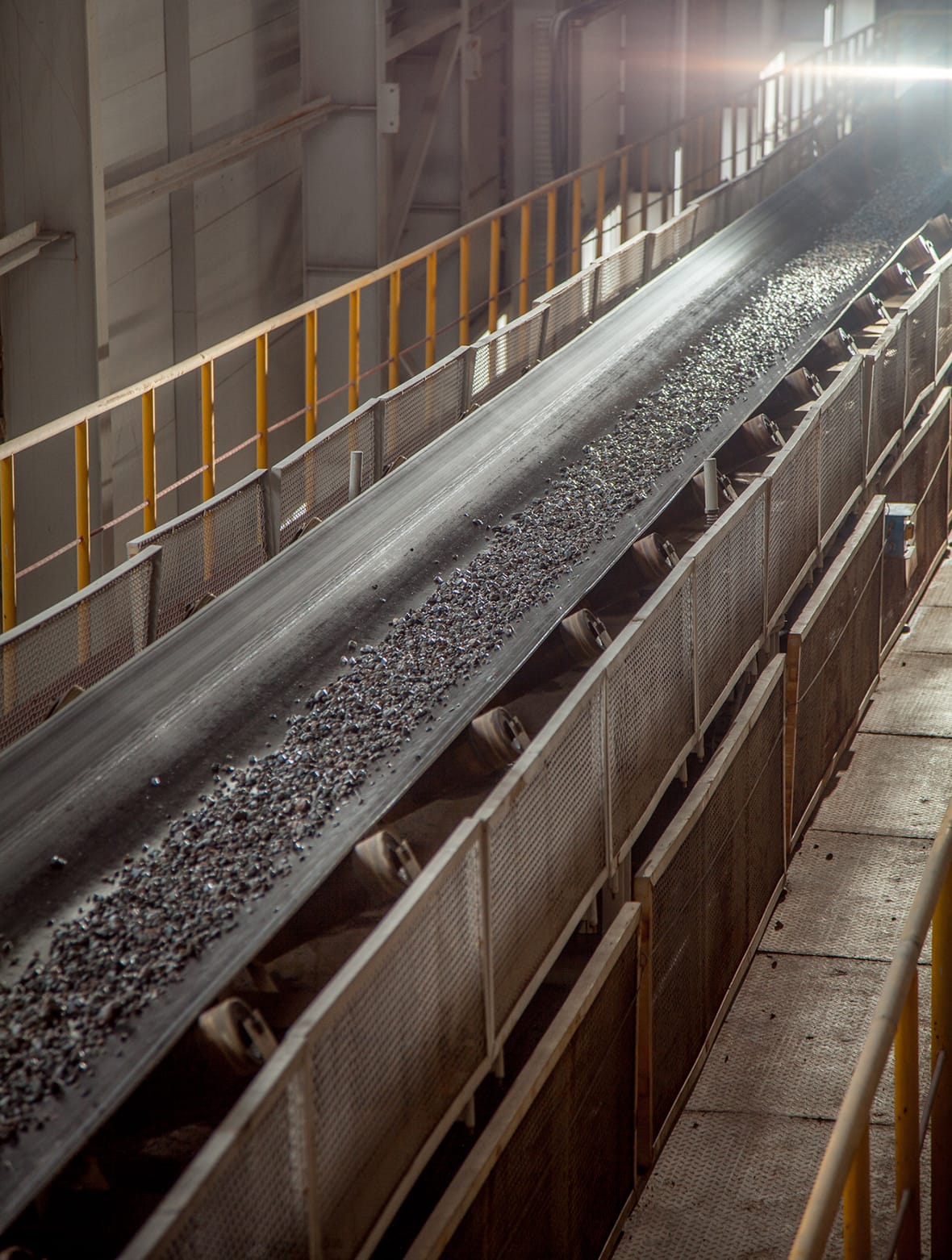

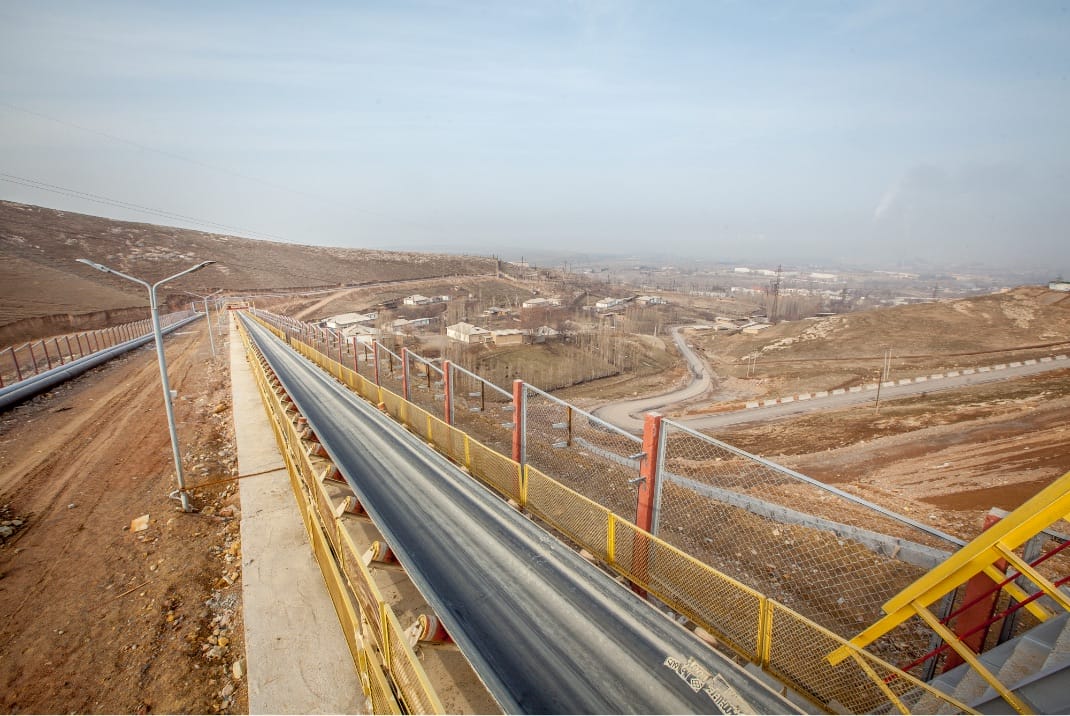

Конвейер ЛСТ-1400 работает не на подъем, а на спуск материала с высоты 35 метров
угол наклона

3,64 о

длина

600 М

Этапы проекта

2

Проектирование

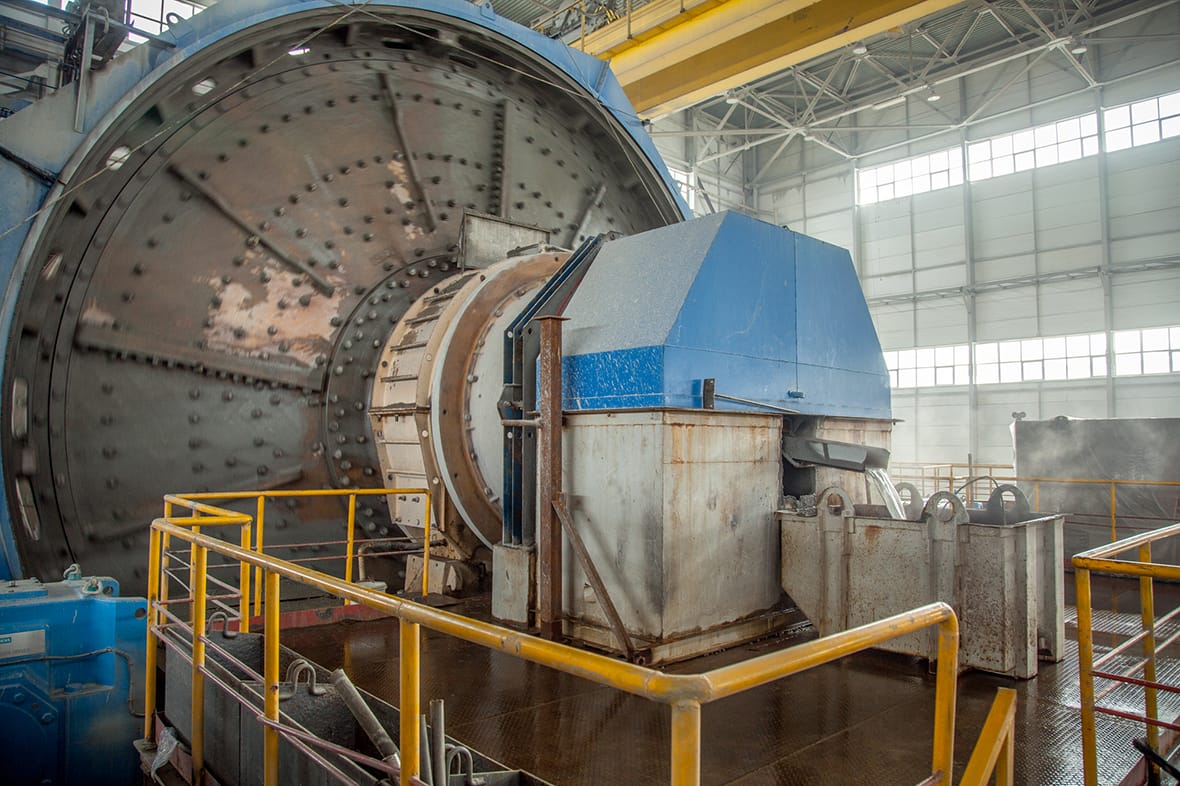

В 2012 году стартовали работы по проектированию оборудования. Среди особенностей конструкции мельницы ММПС 9500х5400 — оснащение сдвоенным редукторным приводом суммарной мощностью 10 МВт. Также заводские специалисты связали воедино сложную цепь управления каждым звеном комплекса из девяти конвейеров МОФ.

3

Производство

В 2013 году началось изготовление оборудования.

4

Поставка

В течение 2014 года все изделия для МОФ были отгружены заказчику. В это же время на строительной площадке в Узбекистане закончено возведение фундаментов для мельниц.
