В АО «ТЯЖМАШ» завершилось изготовление закладных частей для всех четырех агрегатов будущей гидроэлектростанции. Самые важные узлы — статор и камера рабочего колеса — успешно прошли испытания и сданы заказчику. Его представители, посетившие наш завод с инспекцией, остались довольны качеством продукции.

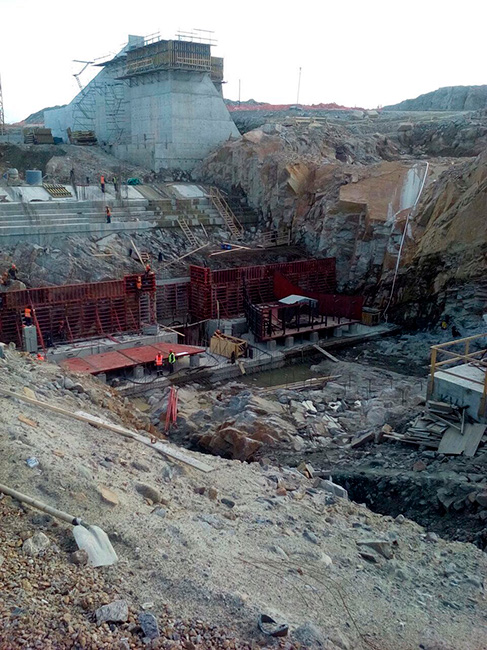

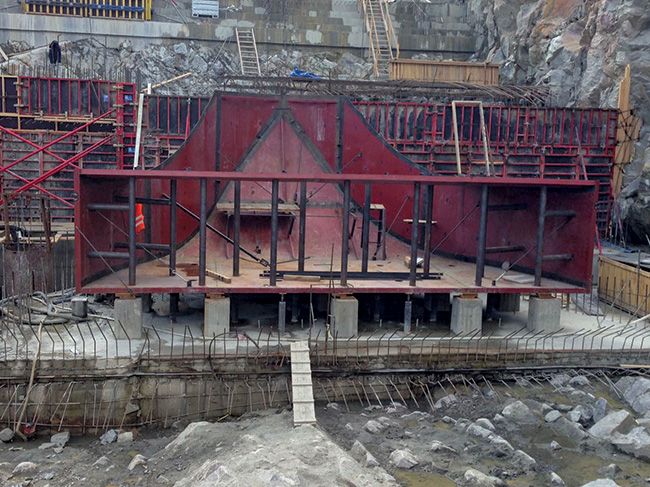

Часть оборудования поставлена на объект с опережением договорных сроков, и в соответствии с графиком начались работы по монтажу закладных частей первого агрегата МГЭС-2. Прибывшие на стройплощадку элементы металлоконструкций — облицовки бычка, колена и конуса отсасывающей трубы, закладные трубопроводы и клапан опорожнения — соединяются вместе. Укрупнительная сборка колена отсасывающей трубы началась десятого августа, и к концу месяца монтаж закладных частей первого агрегата планируется закончить. Параллельно начнутся аналогичные работы по монтажу второго агрегата станции. Следующим этапом станет армирование и заливка фундамента будущего здания ГЭС.
