На Усть-Хантайской ГЭС запущен второй пусковой комплекс производства АО «ТЯЖМАШ»

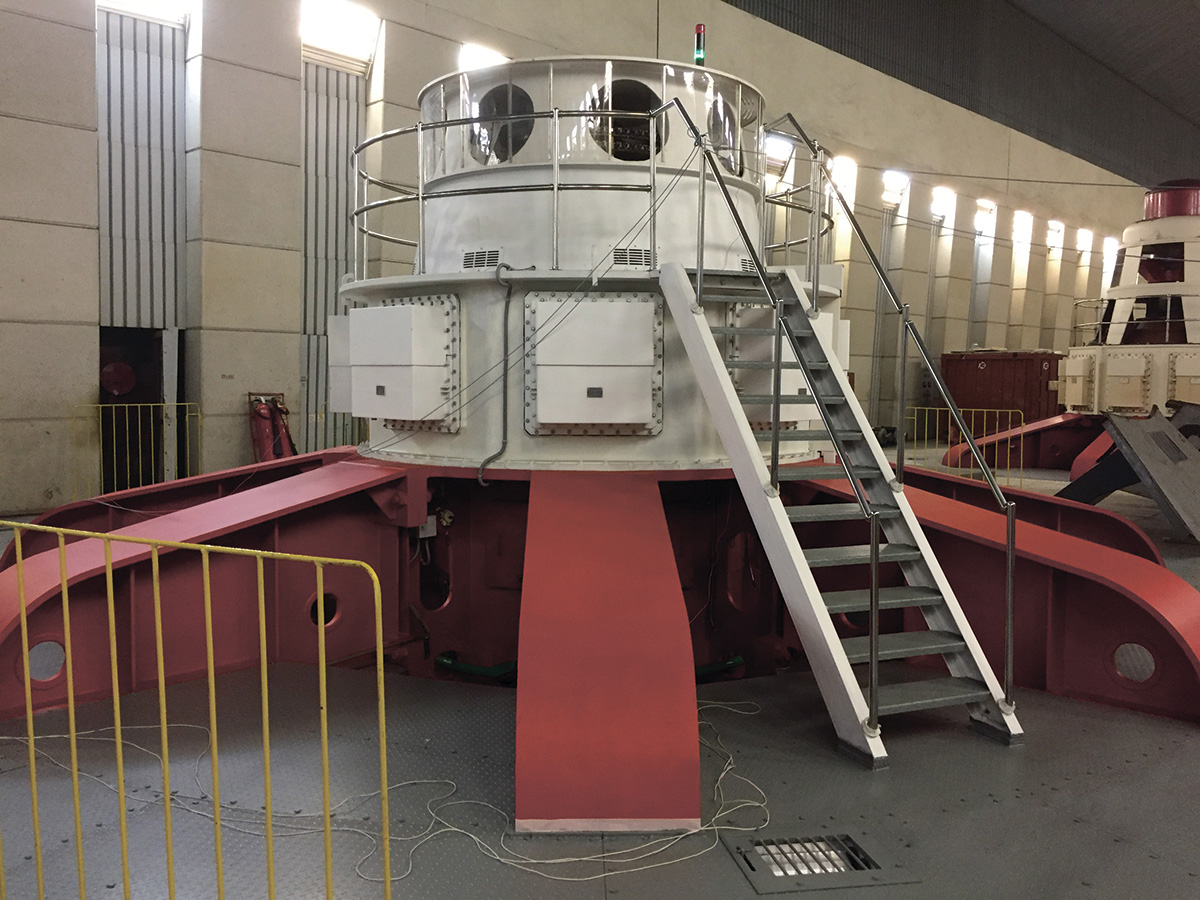

В конце 2016 года в Красноярском крае, на самой северной в России Усть-Хантайской ГЭС, успешно введен в эксплуатацию второй пусковой комплекс, поставленный АО «ТЯЖМАШ».

Работы выполняются в рамках договора, заключенного между АО «ТЯЖМАШ» и крупнейшим производителем цветных и драгоценных металлов — «Норникелем». Как основной потребитель энергии, вырабатываемой Усть-Хантайской ГЭС, норильское предприятие инициировало реконструкцию станции, чтобы заменить устаревшие гидроагрегаты и повысить ее мощность. Сызранский завод был выбран в качестве поставщика не только потому, что оснащал этот объект в 70-х годах прошлого столетия, но и потому, что обладает высоким конструкторско-производственным потенциалом для выполнения уникальной модернизации. Специалисты АО «ТЯЖМАШ» — первые, кто в истории российской гидроэнергетики решился на проектирование и установку радиально-осевых гидроагрегатов, способных вписаться в старые проточные части поворотно-лопастных турбин.

Замена одного типа оборудования на другой — путь к повышению экологичности и надежности станции во время эксплуатации. Именно такие преимущества отличают радиально-осевые гидротурбины, но полвека назад их использование по многим критериям было нецелесообразно. Сегодня же научный и конструкторский опыт позволил создать такие агрегаты, которые оптимально подходят под параметры Усть-Хантайской ГЭС и обеспечивают эксплуатационную гибкость.

На этапе проектирования были проработаны более десяти вариантов лопастей рабочего колеса и для каждого проведены гидродинамические расчеты. Выбор окончательного гидравлического профиля новой турбины проводился уже в ходе модельных испытаний. Всего состоялись шесть серий тестирования для различных сочетаний лопаток направляющего аппарата и лопастей рабочего колеса. Два новых пусковых комплекса доказывают, что расчеты сызранских машиностроителей оказались верны.

Выполнение заказа также осложнено удаленностью Усть-Хантайской ГЭС и суровым климатом Красноярского края. Станция построена в зоне вечной мерзлоты, внутри глубокого подземелья, поэтому доставку оборудования приходится привязывать к короткой северной навигации — с июня по октябрь. Но это не мешает машиностроителям выполнять обязательства в соответствии с графиком. В 2015 году был запущен первый комплекс, а к 2021 году должны заработать все семь гидроагрегатов. Планируется, что мощность станции после обновления составит 511 МВт: это на 70 МВт больше, чем ГЭС вырабатывала до реконструкции.



Мы используем cookie, чтобы обеспечить комфортное использование сайта. Продолжая использовать данный сайт, вы соглашаетесь с этим.
